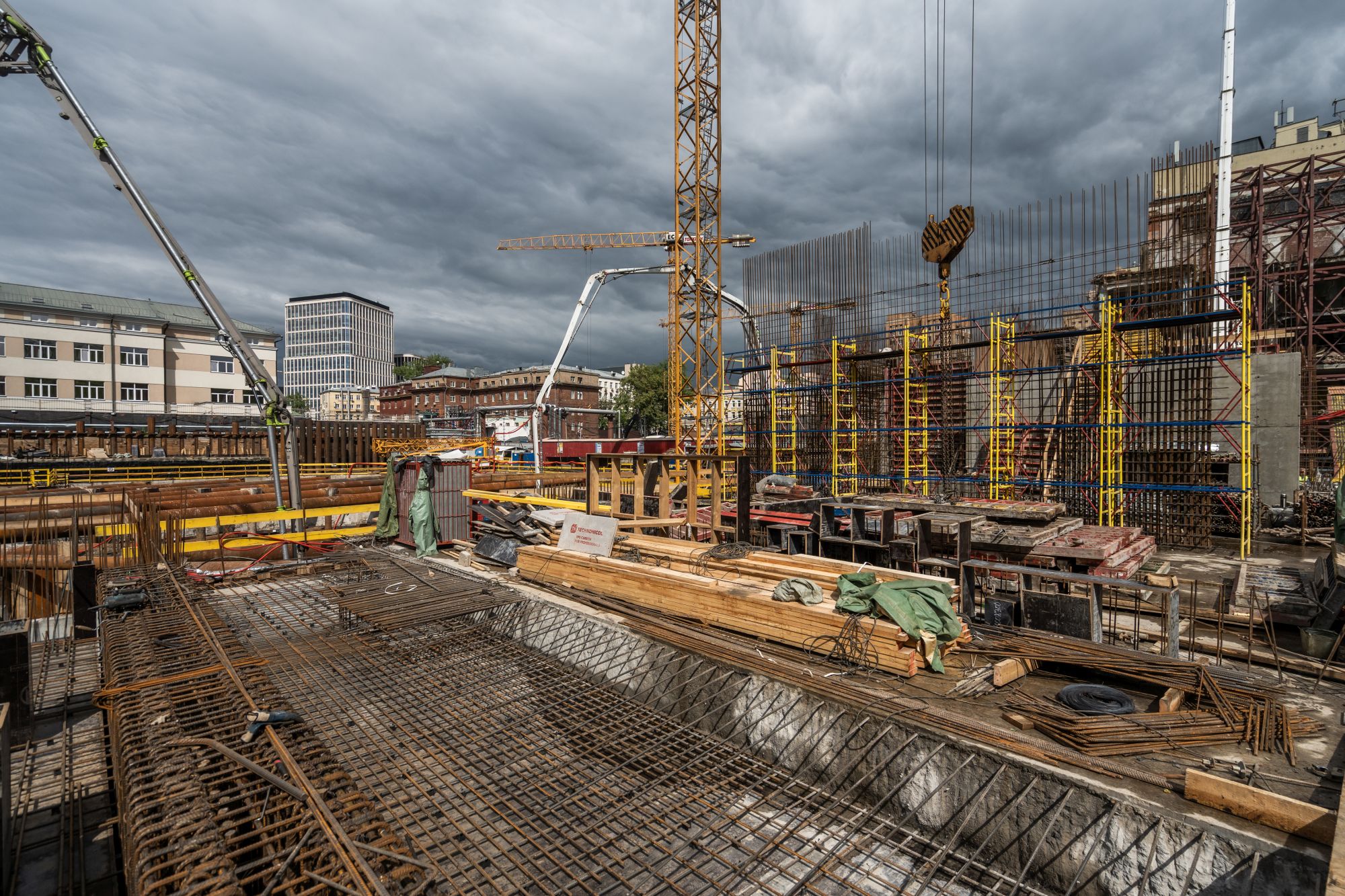

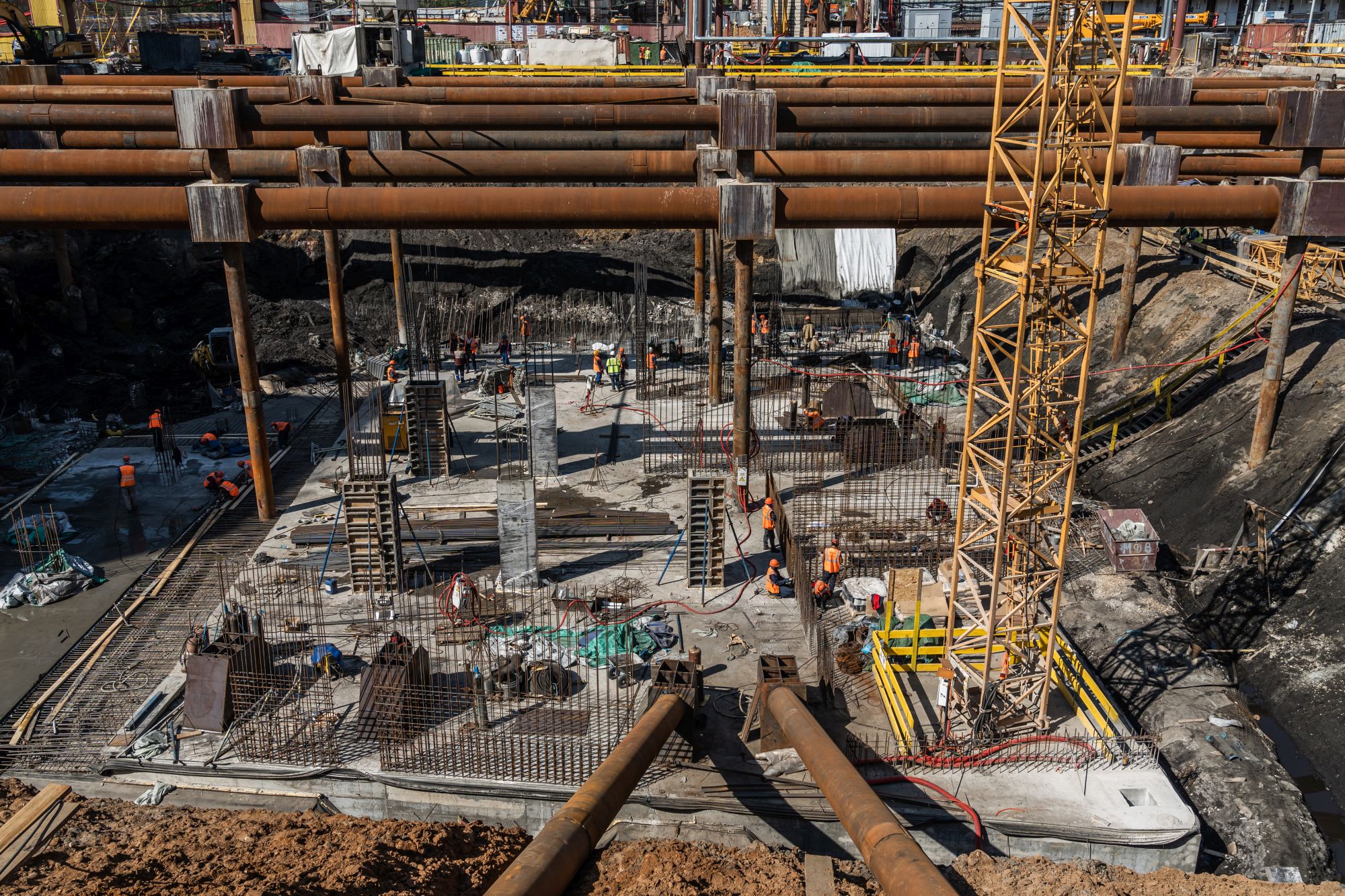

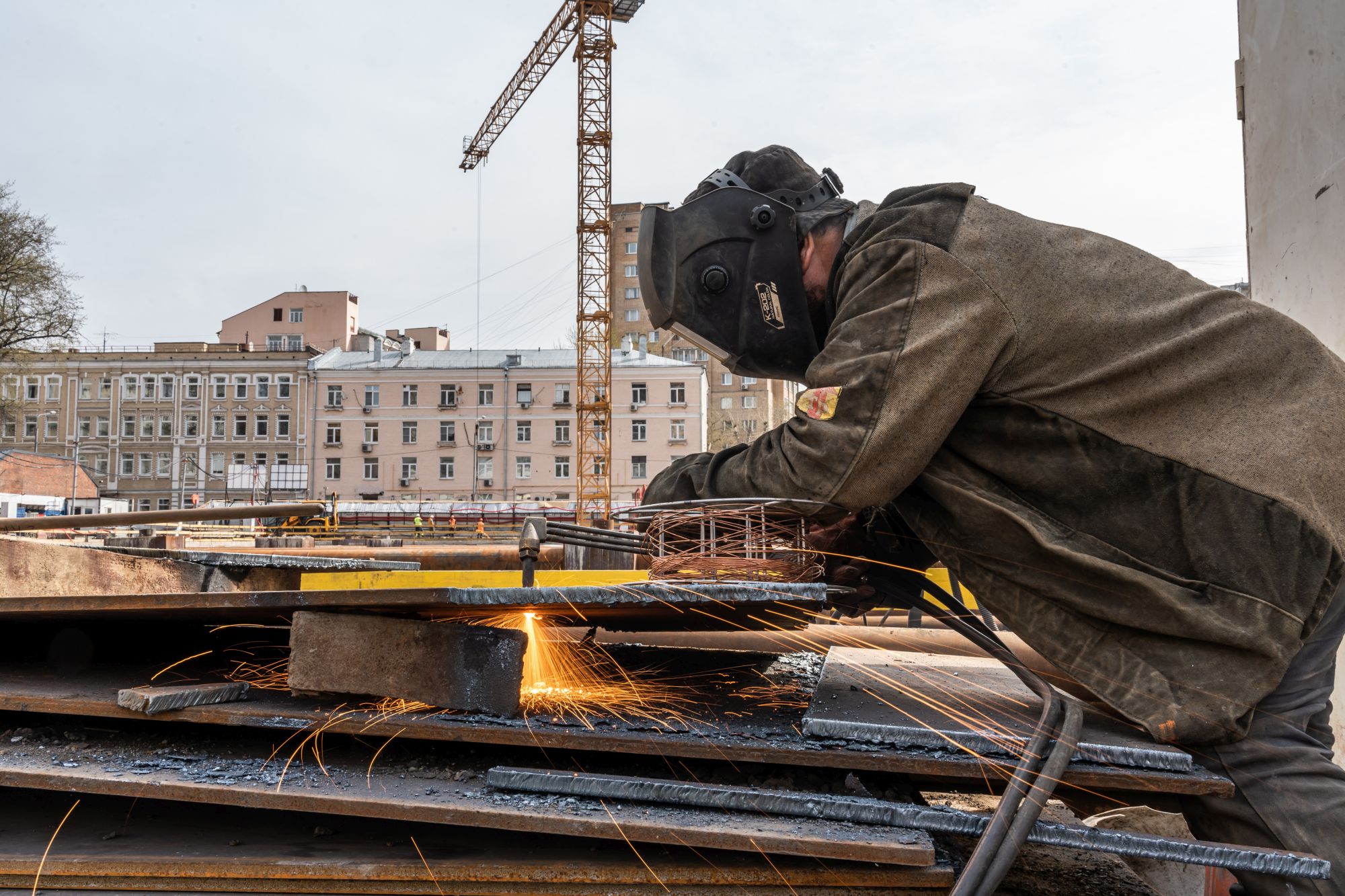

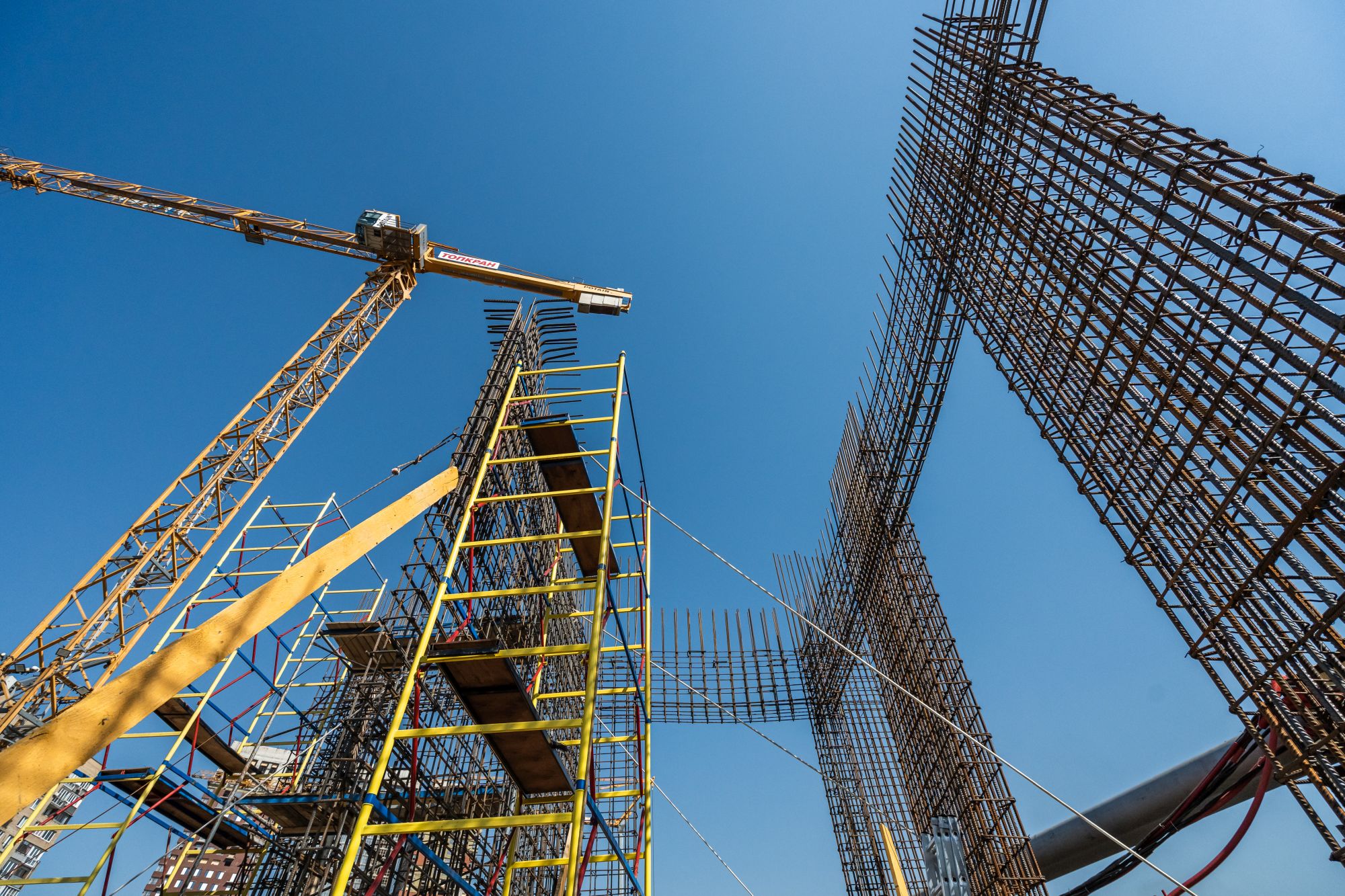

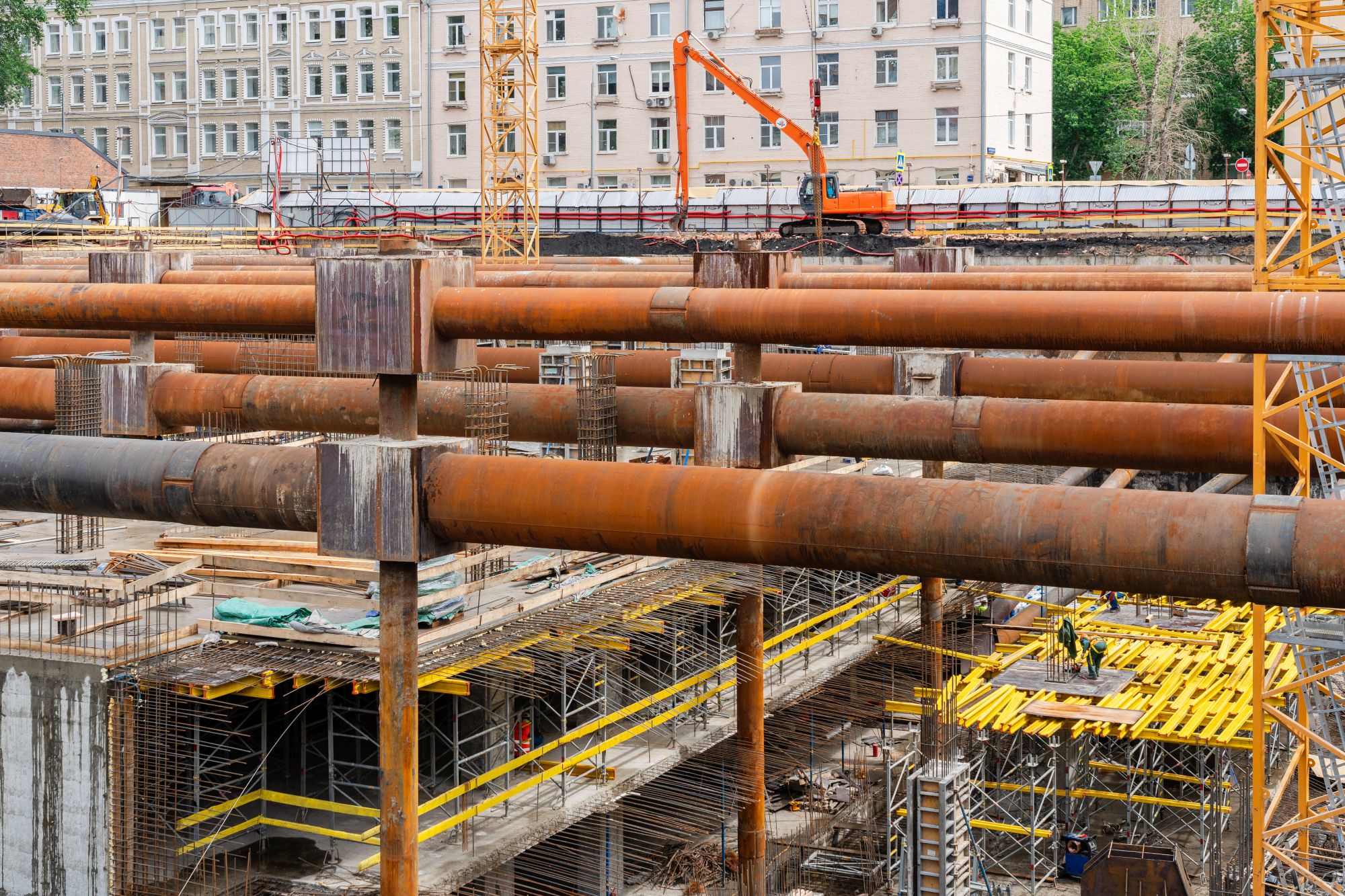

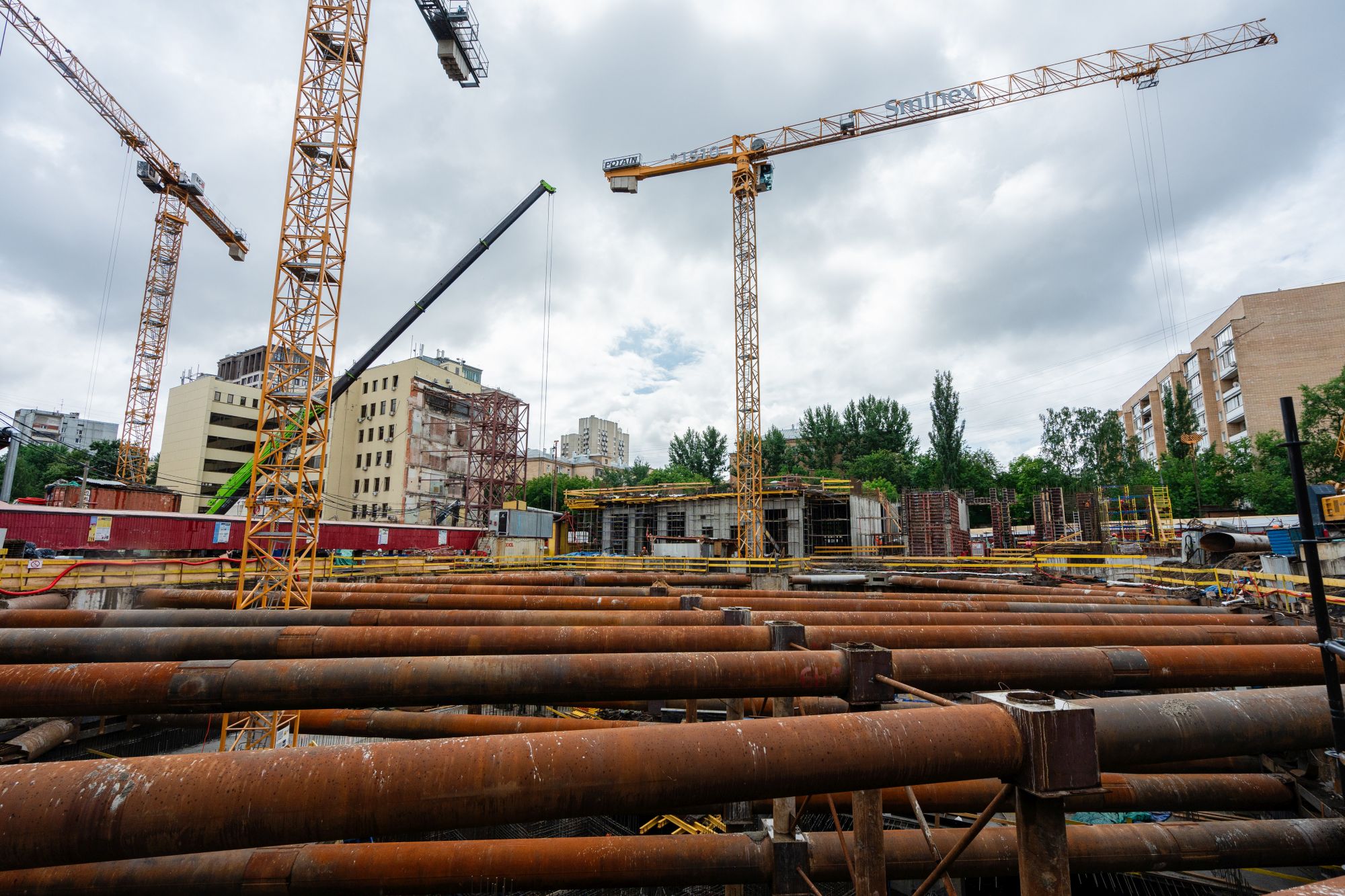

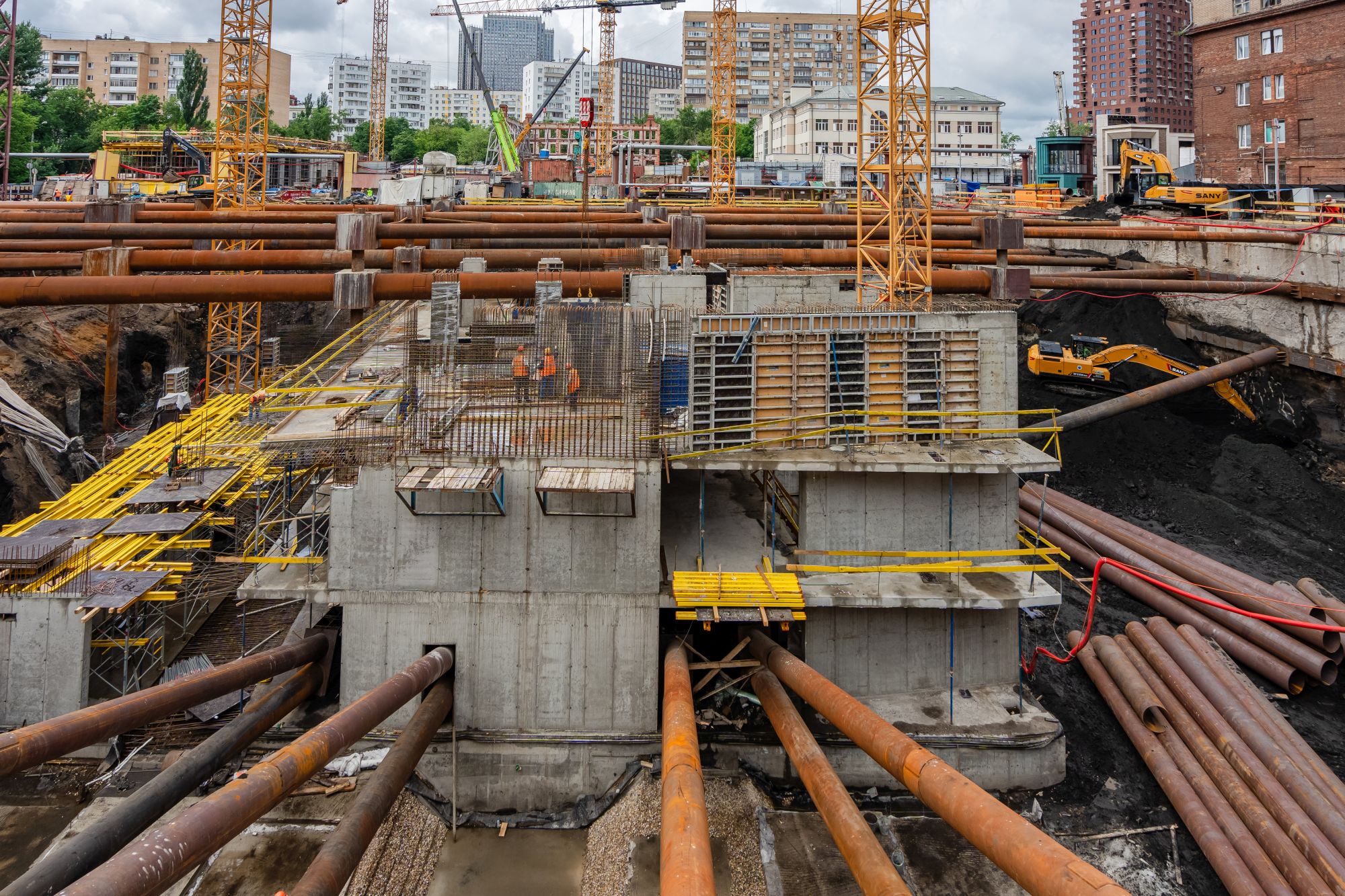

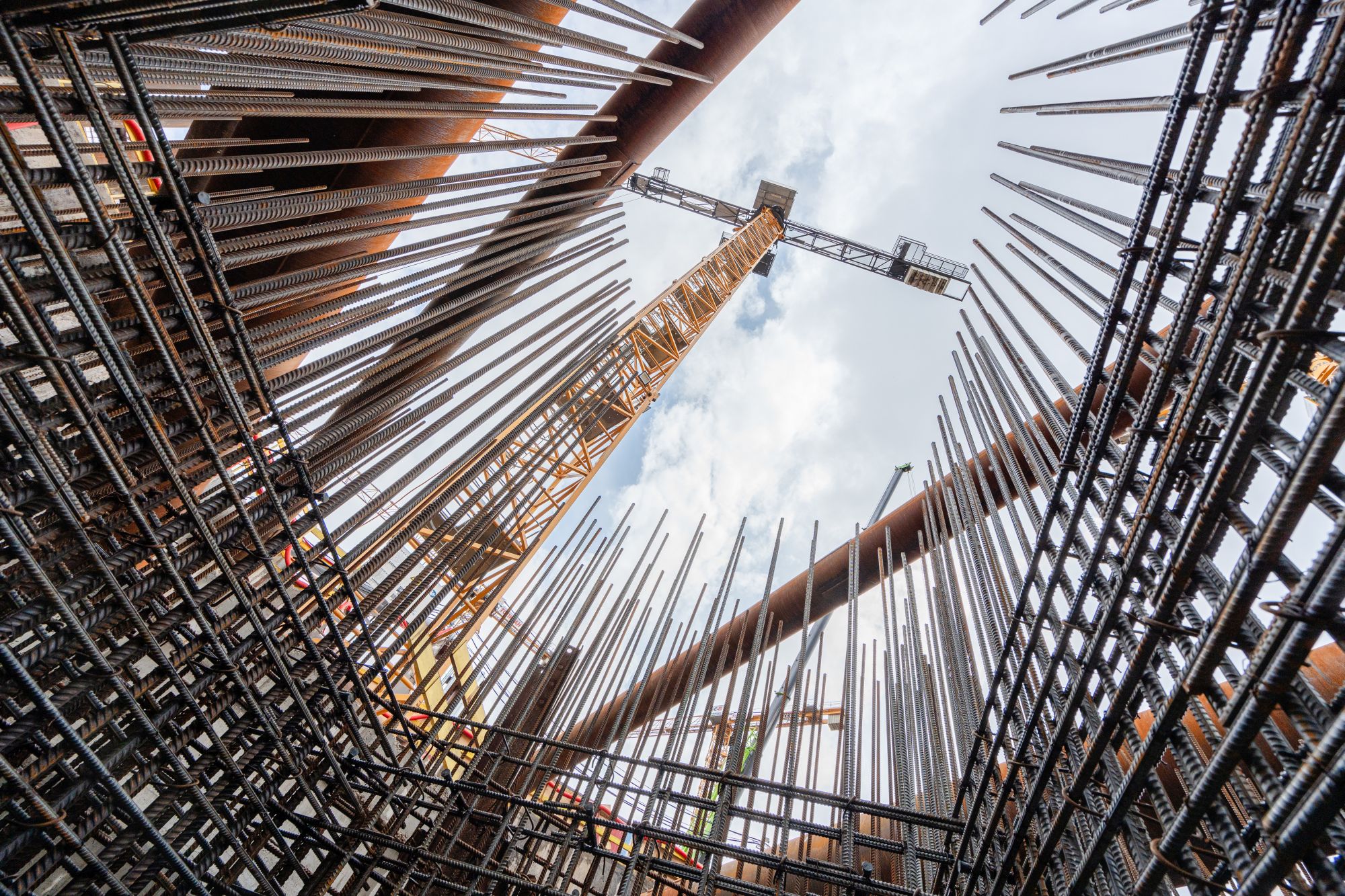

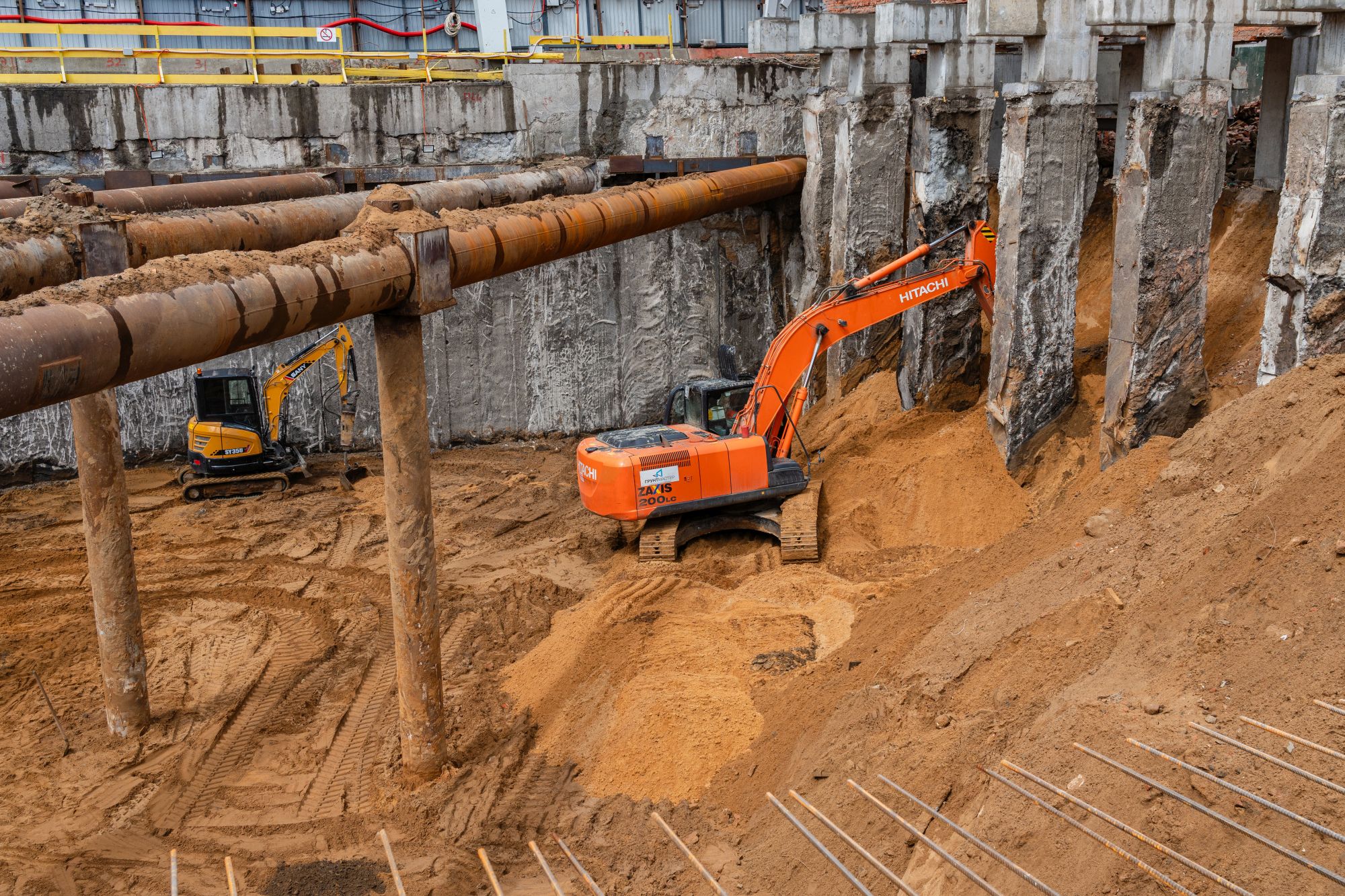

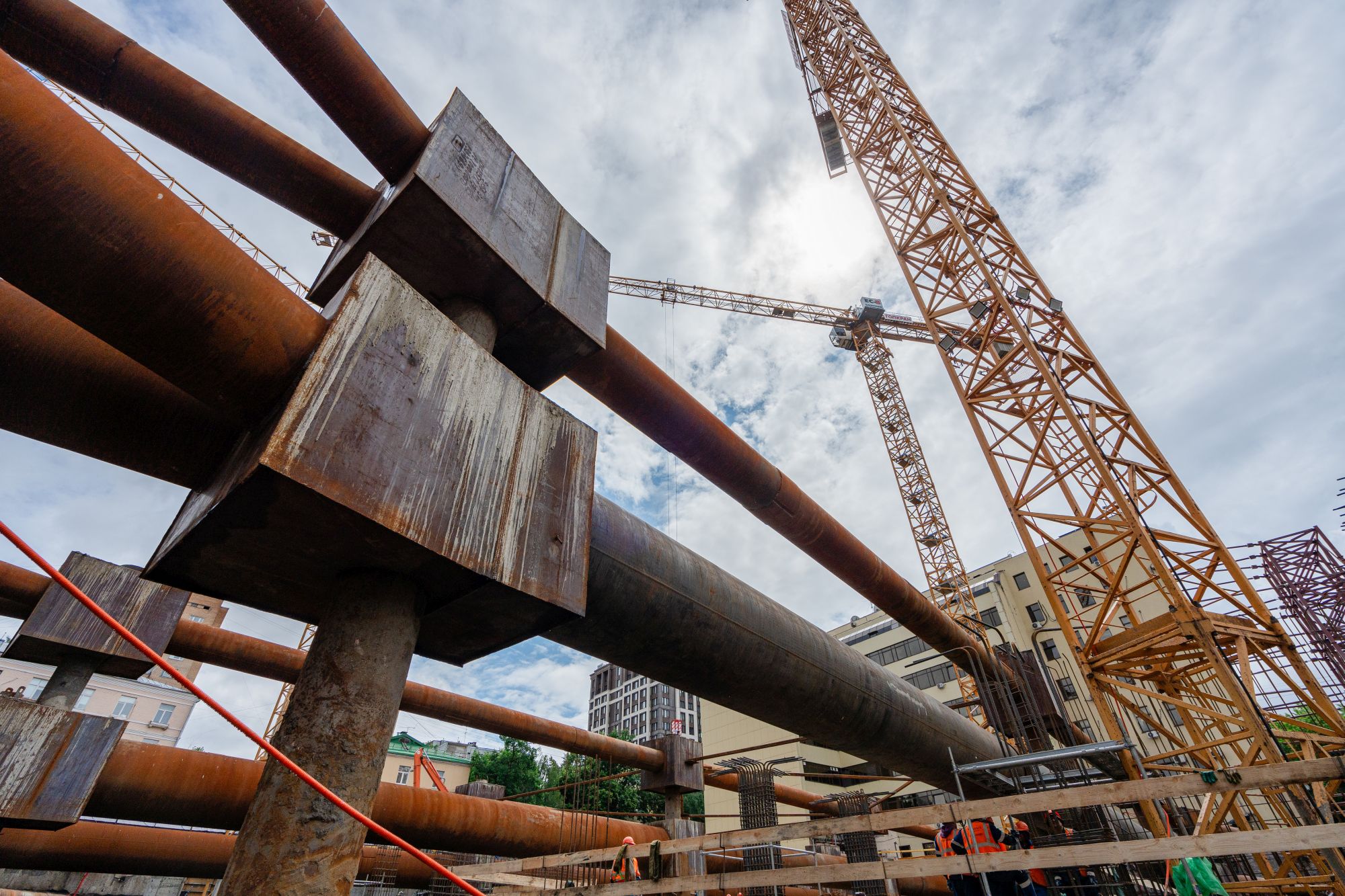

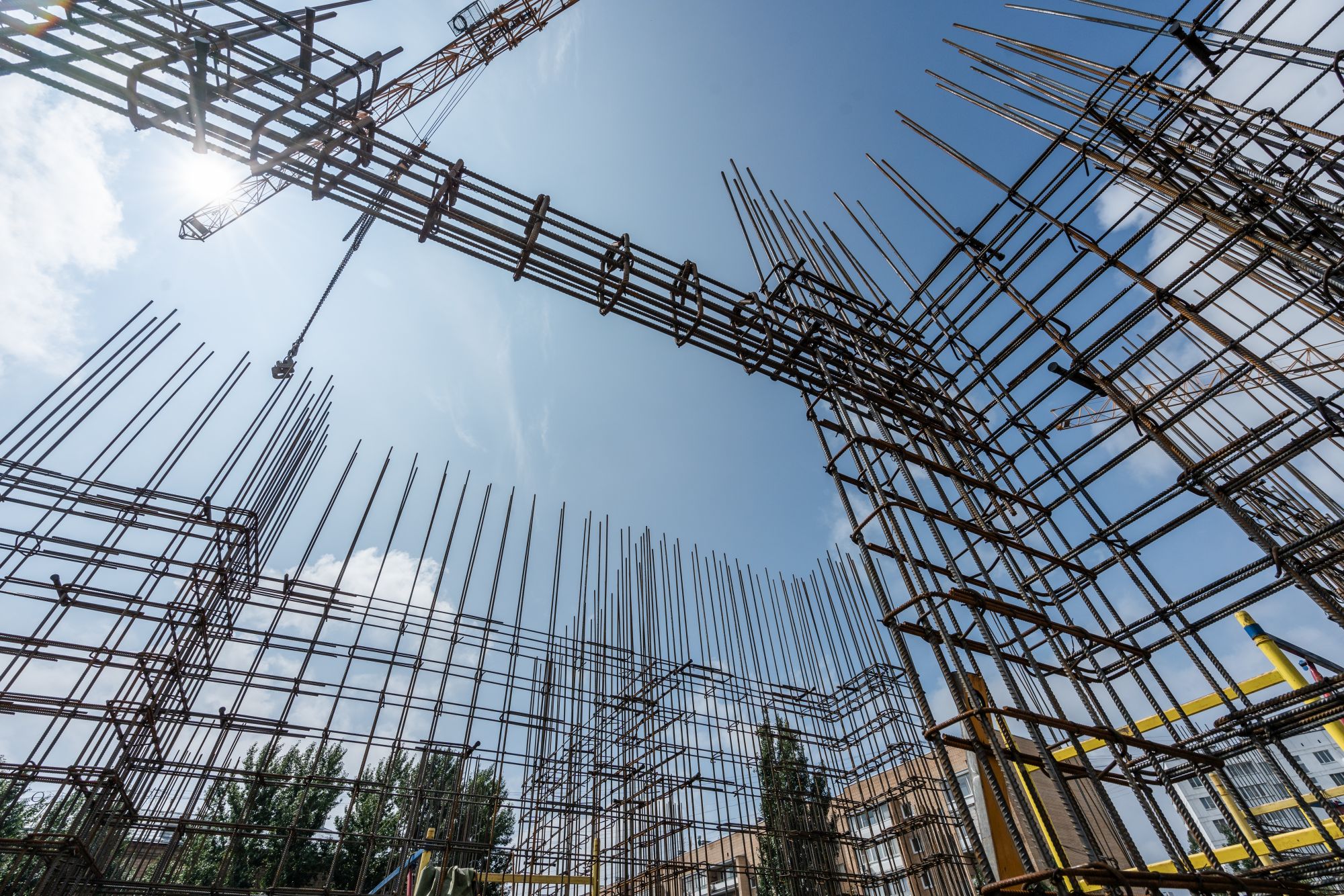

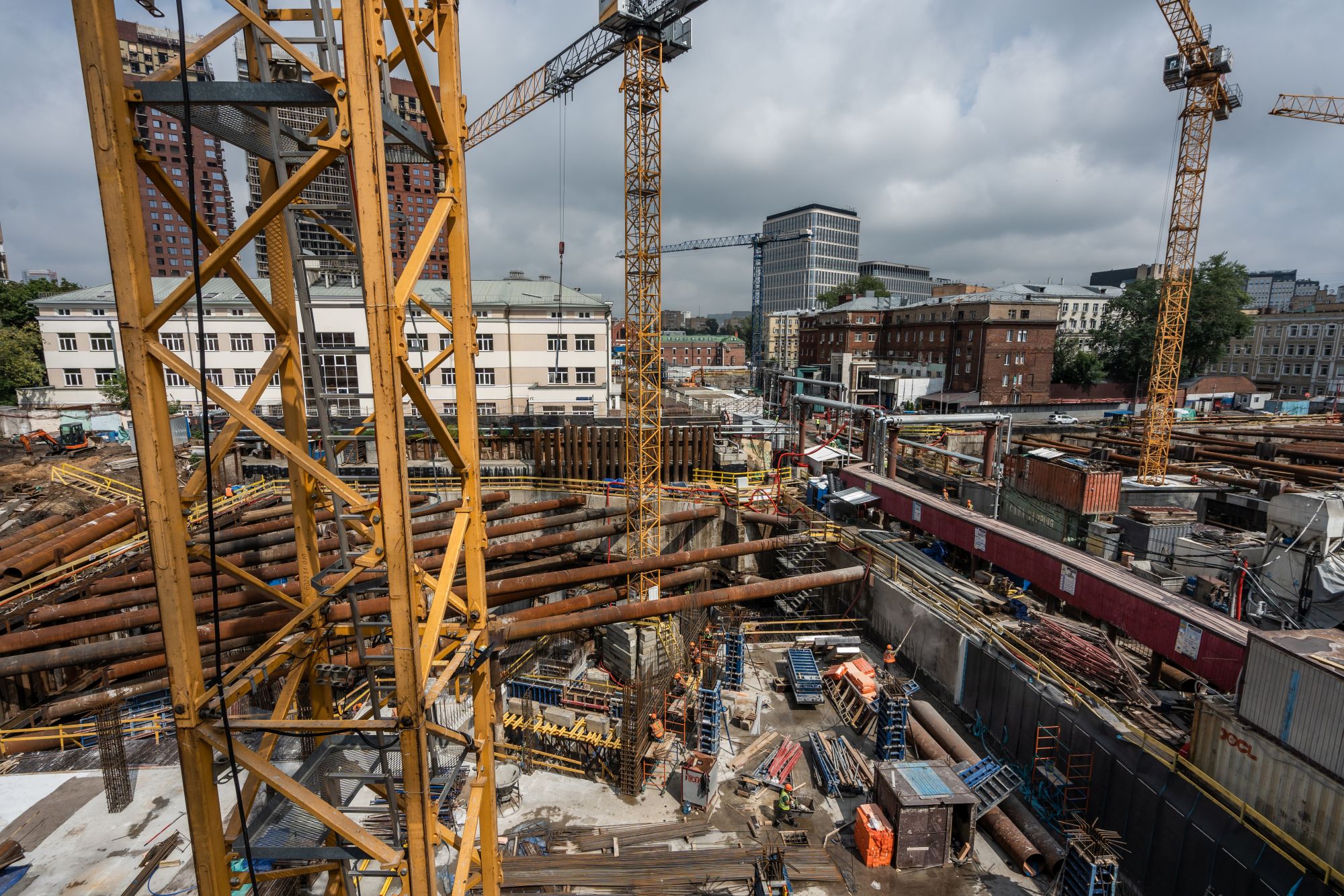

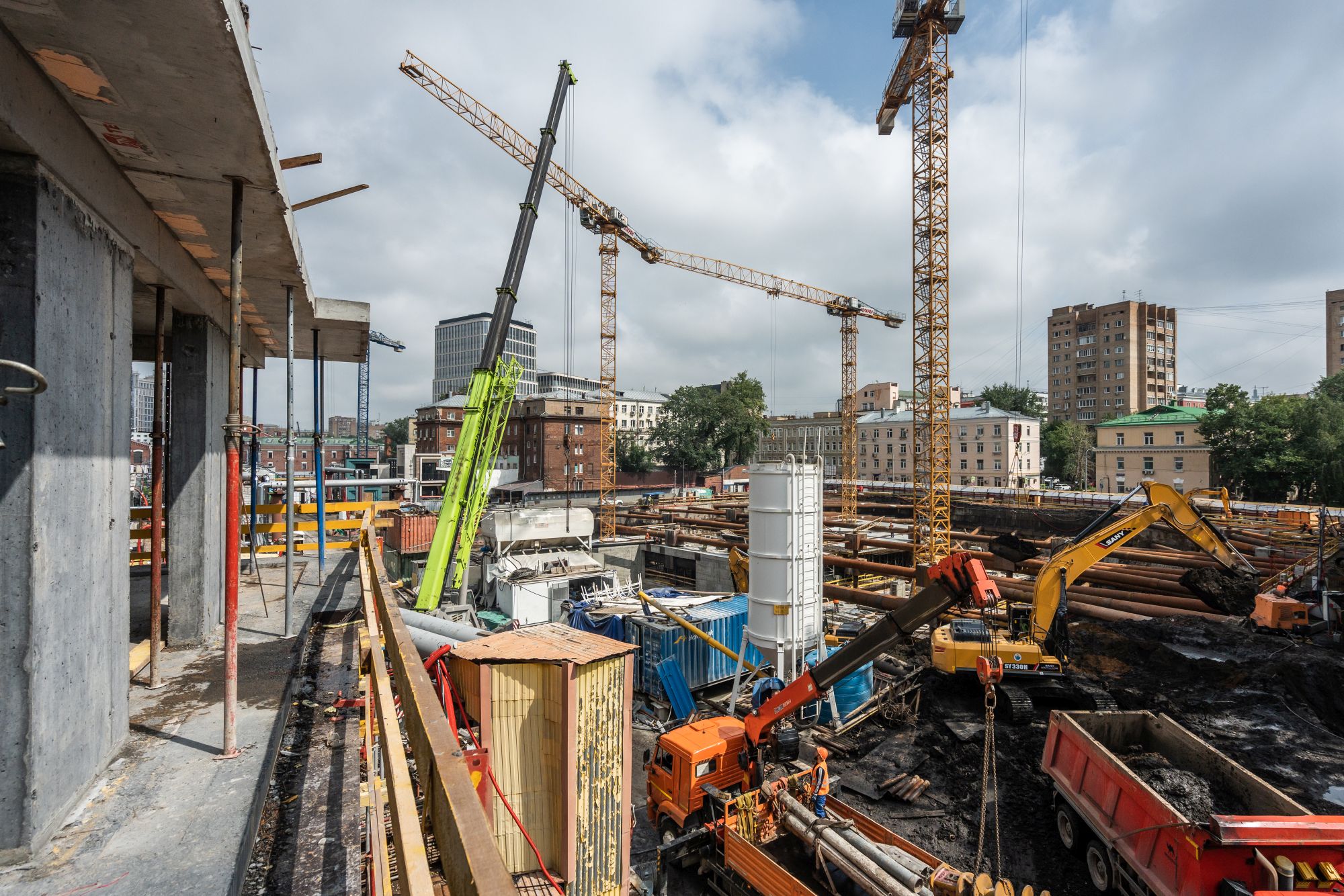

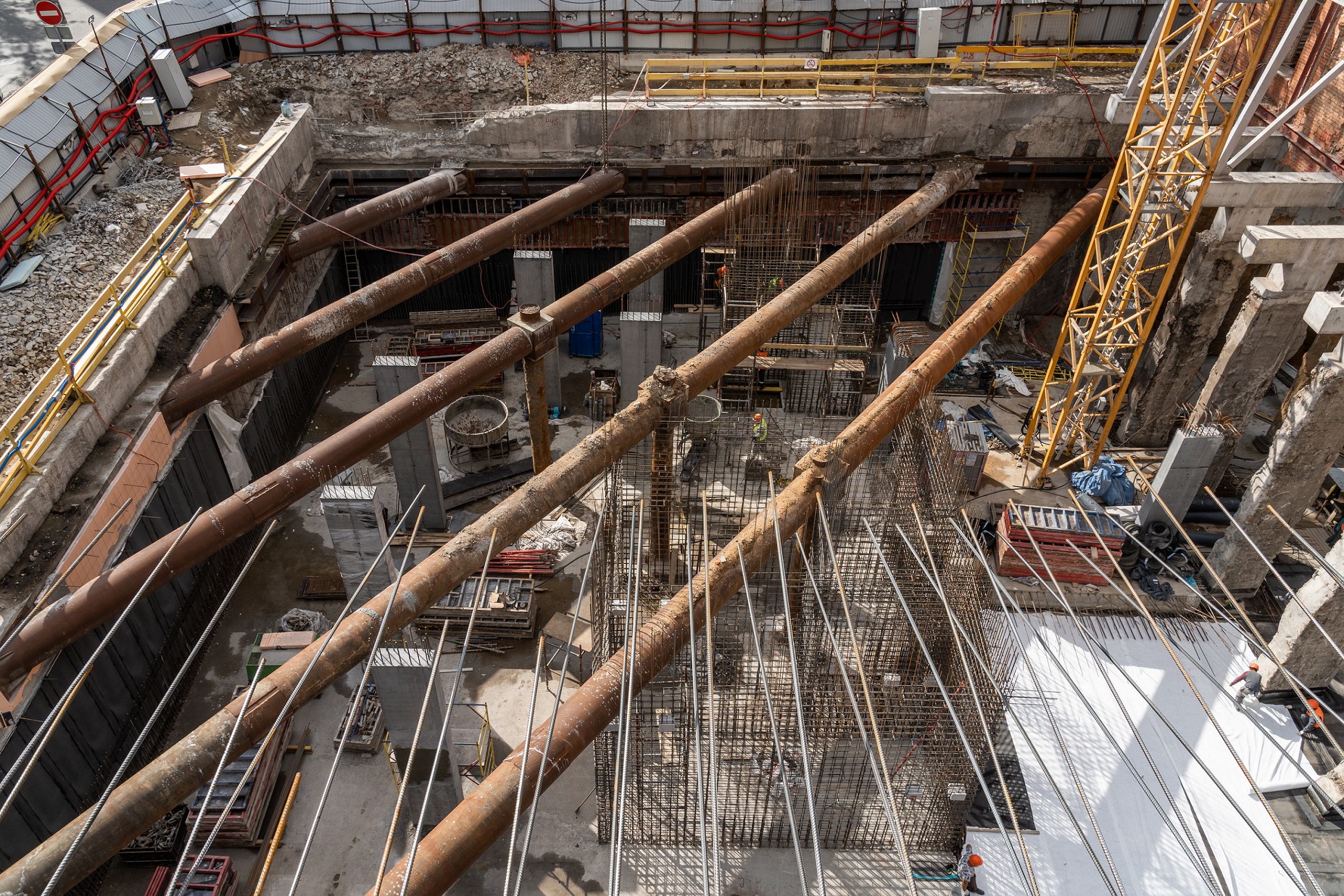

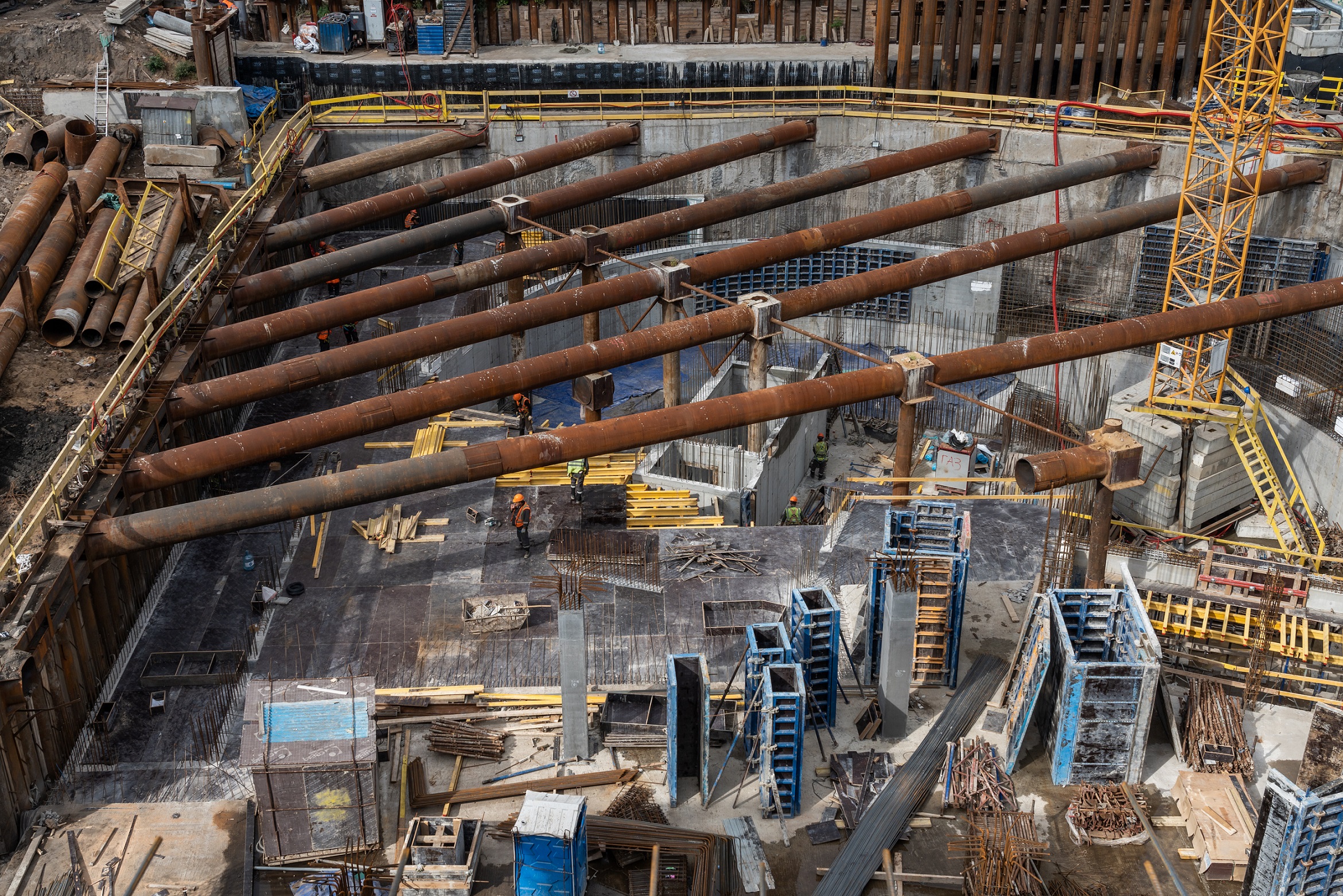

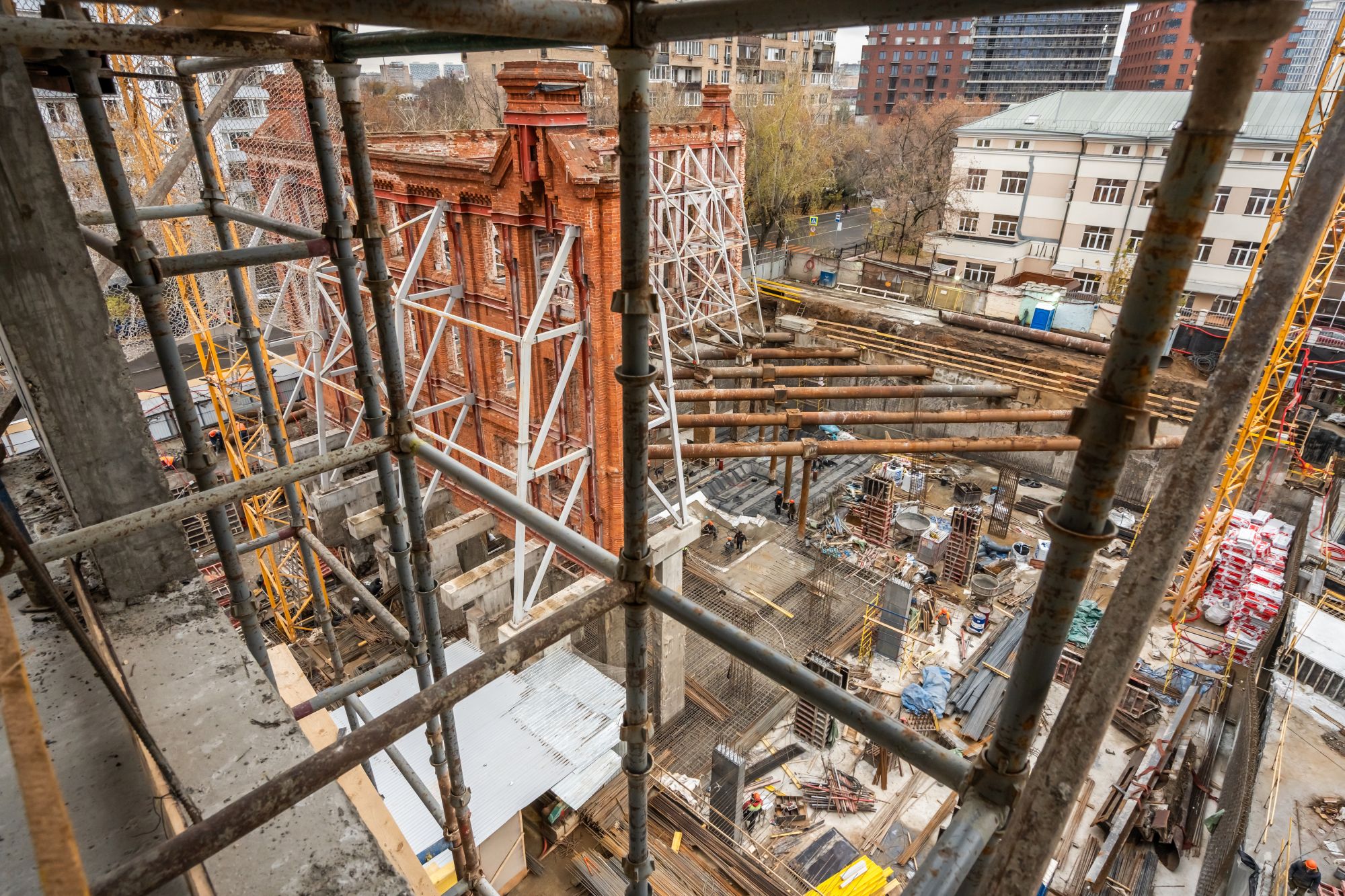

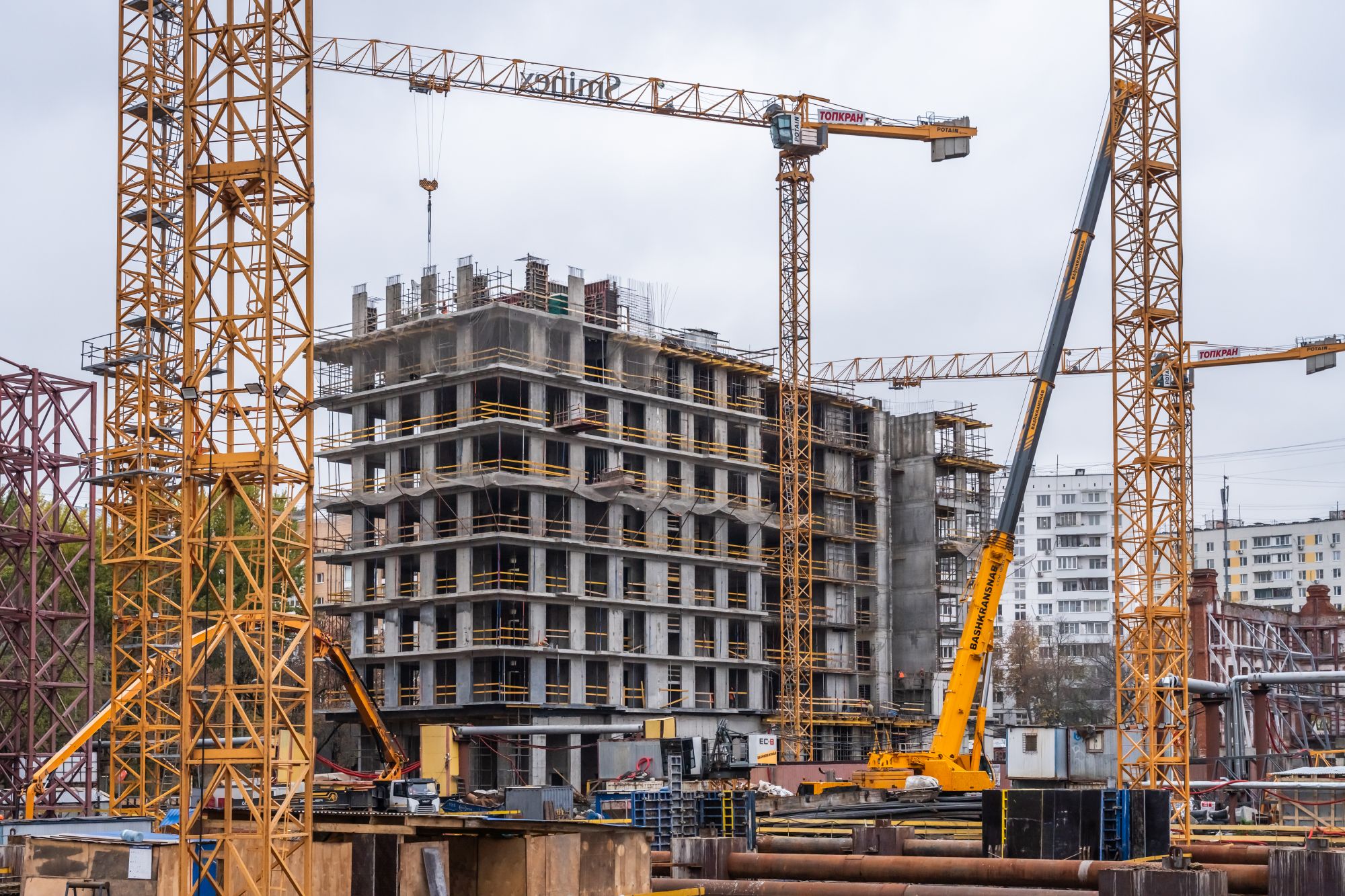

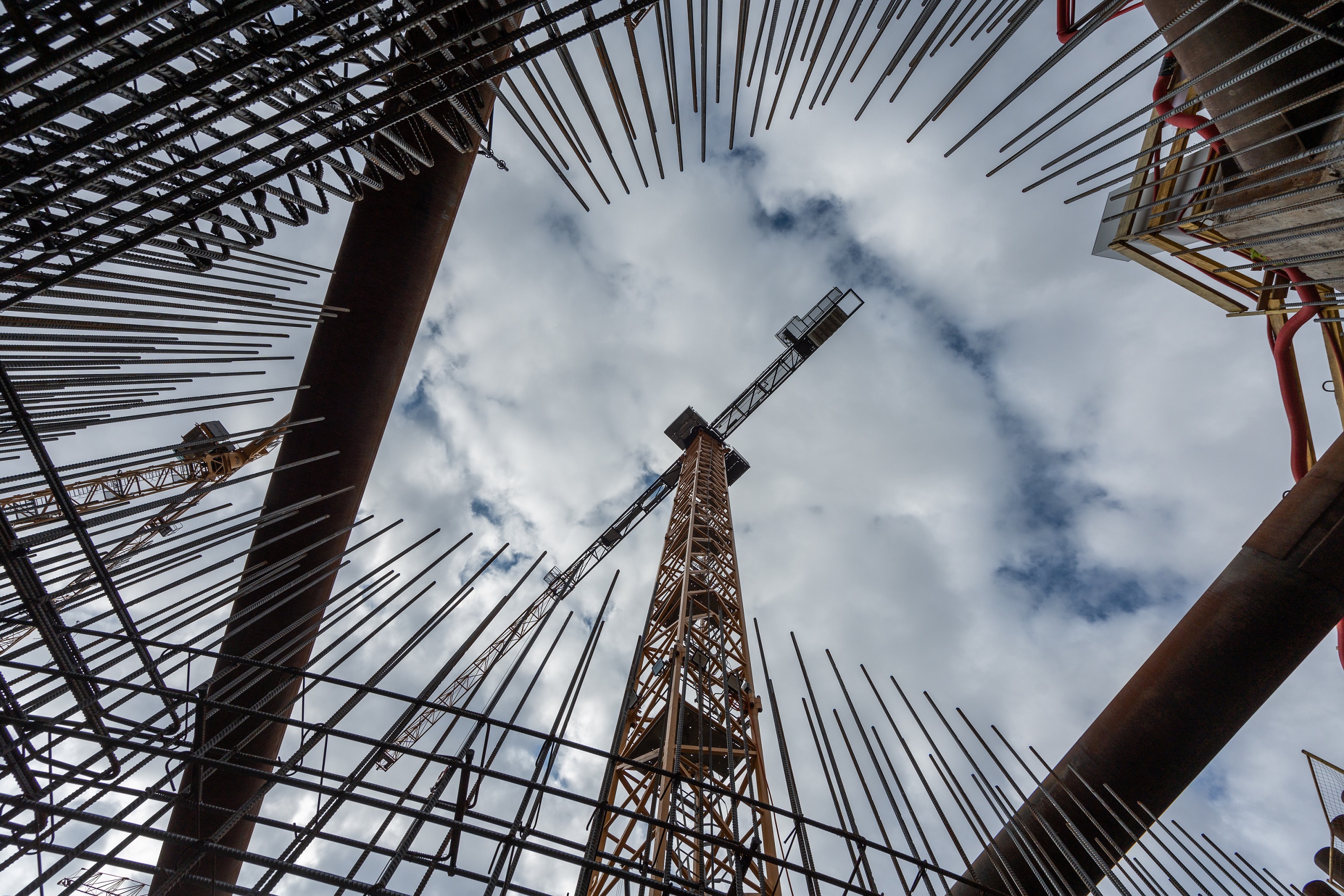

Кленовый двор: на 80% разработали котлован первой очереди и на 74% смонтировали распорную систему для его поддержания; на 90% возвели монолитную конструкцию «стена в грунте»; на 42% выполнили устройство фундаментной плиты корпуса 3; приступили к возведению железобетонного каркаса корпуса 8.
Ивовый двор: на 65% разработали котлован второй очереди и на 50% смонтировали распорную систему для его поддержания; на 90% возвели монолитную конструкцию «стена в грунте»; на 20% соорудили фундамент подземного паркинга домов второй очереди.

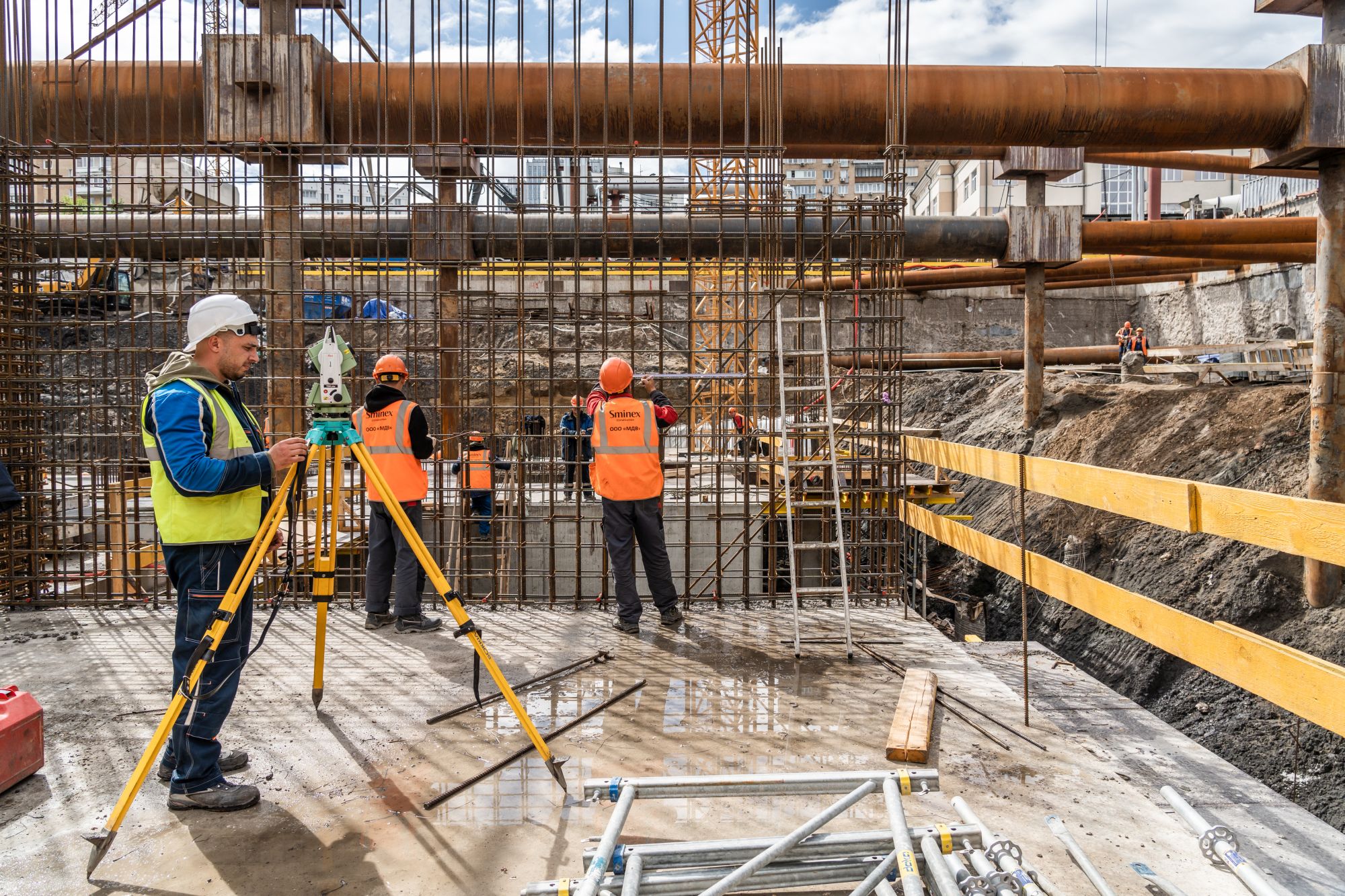

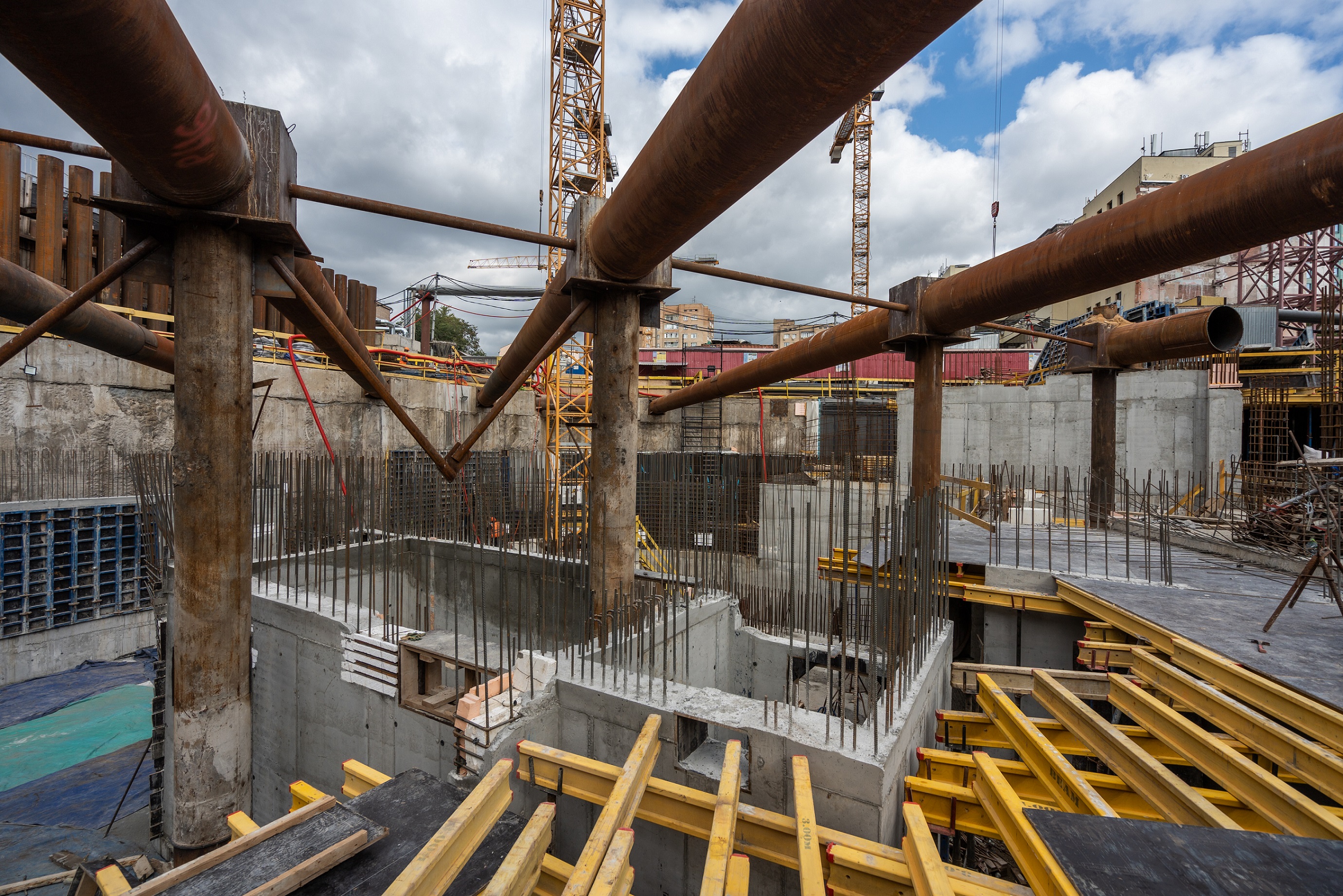

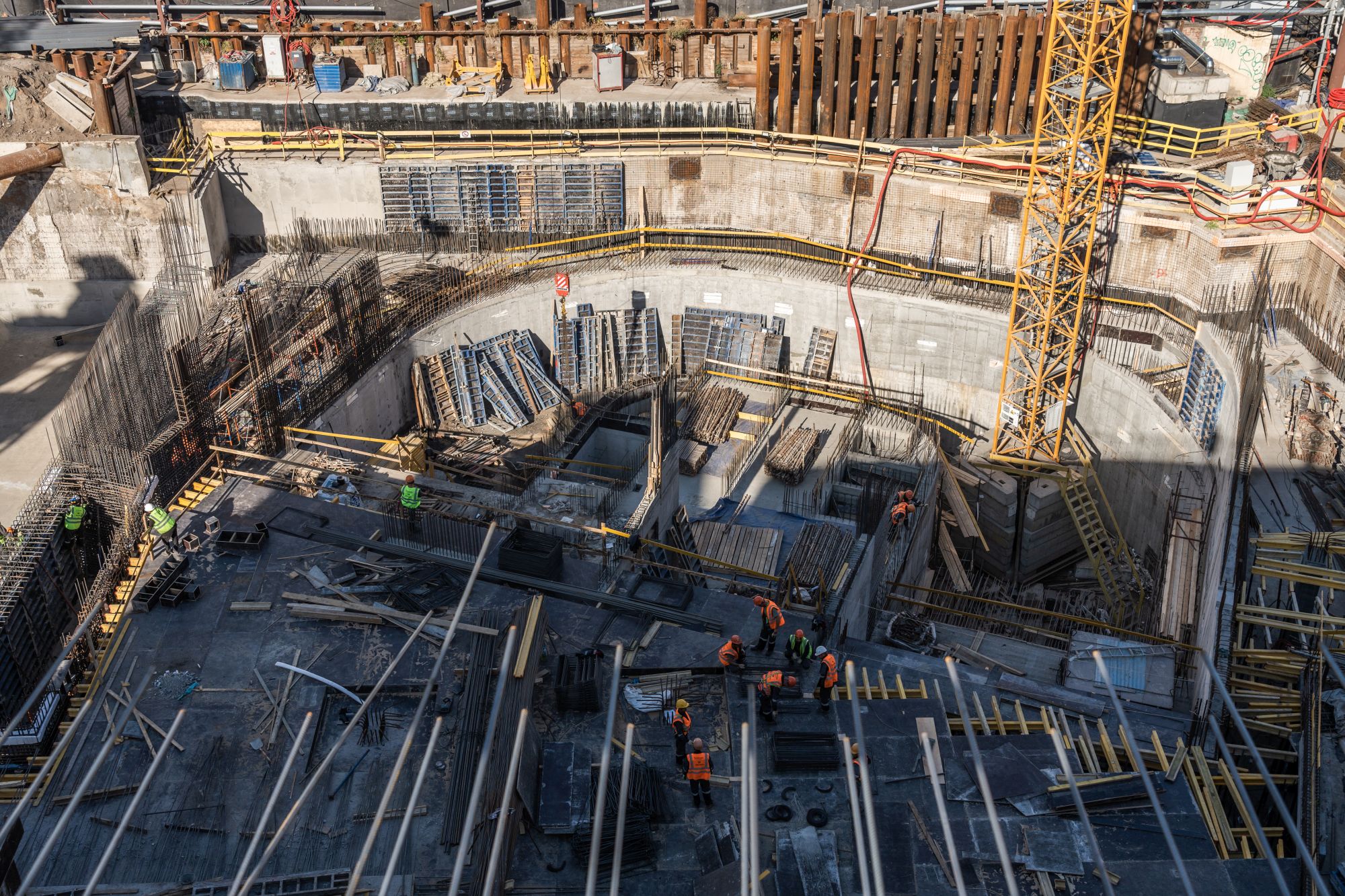

В Рябиновом дворе полностью разработали и укрепили котлован третьей очереди: выполнили монтаж форшахты и распорной системы, завершили устройство конструкции «стена в грунте».
Апрель 2025
Кленовый двор: на 80% разработали котлован первой очереди и на 74% смонтировали распорную систему для его поддержания; на 90% возвели монолитную конструкцию «стена в грунте»; на 42% выполнили устройство фундаментной плиты корпуса 3; приступили к возведению железобетонного каркаса корпуса 8.
Ивовый двор: на 65% разработали котлован второй очереди и на 50% смонтировали распорную систему для его поддержания; на 90% возвели монолитную конструкцию «стена в грунте»; на 20% соорудили фундамент подземного паркинга домов второй очереди.
В Рябиновом дворе полностью разработали и укрепили котлован третьей очереди: выполнили монтаж форшахты и распорной системы, завершили устройство конструкции «стена в грунте».
Март 2025
Разработали котлован первой очереди строительства на 70%, второй — на 63%, третьей — на 62%.
Смонтировали распорные системы для укрепления стен котлованов первой и третьей очередей на 55%, второй — на 47%.

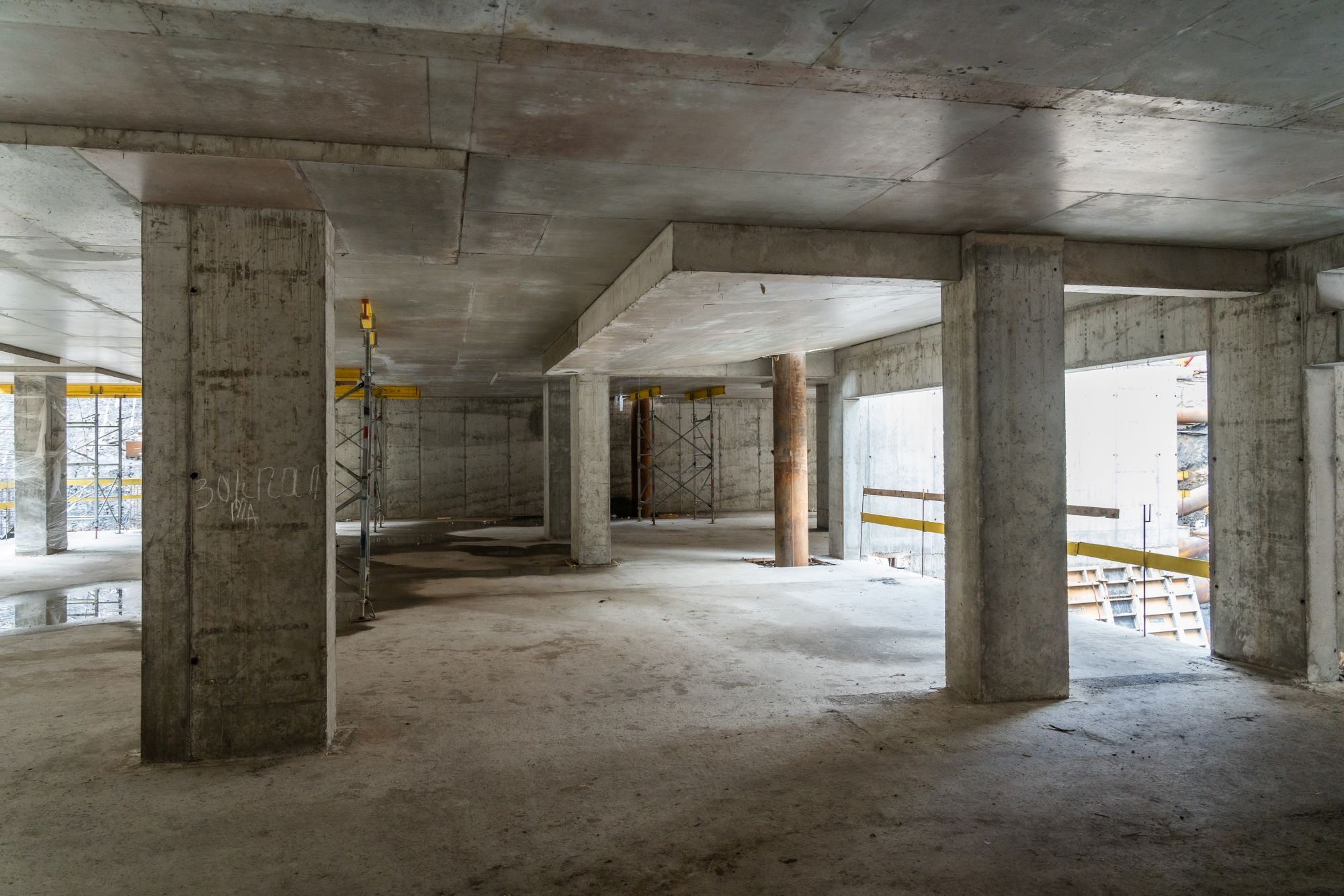

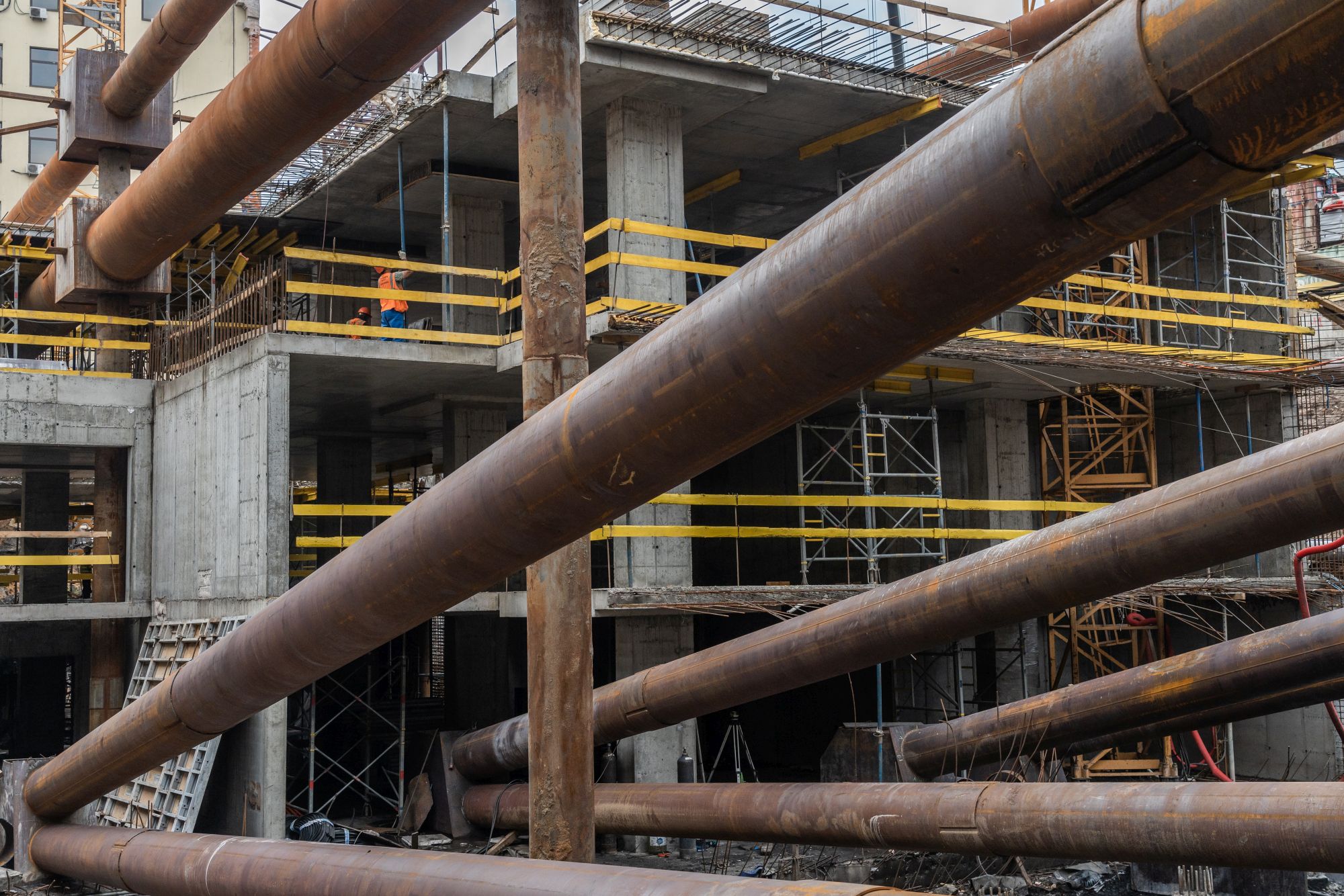

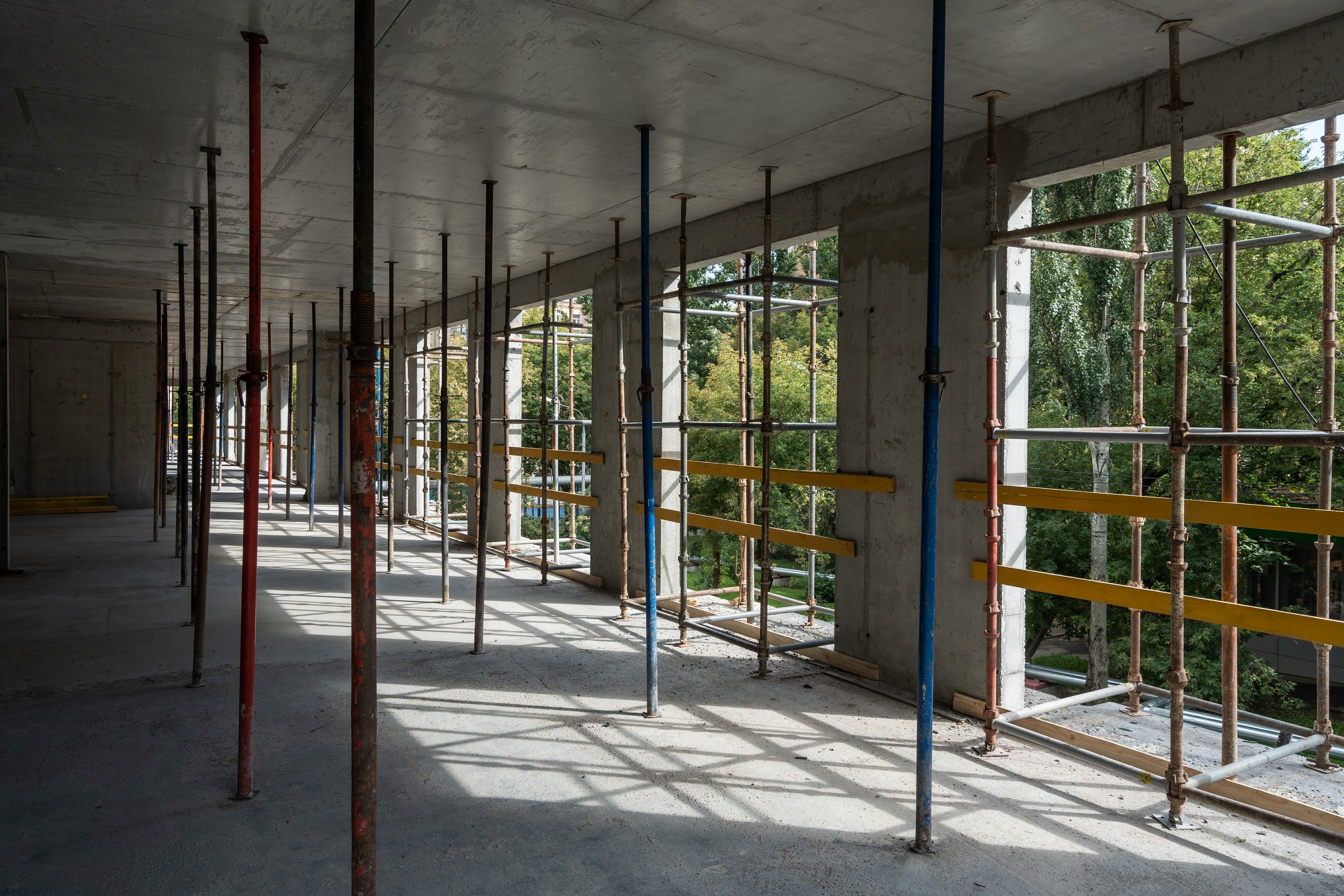

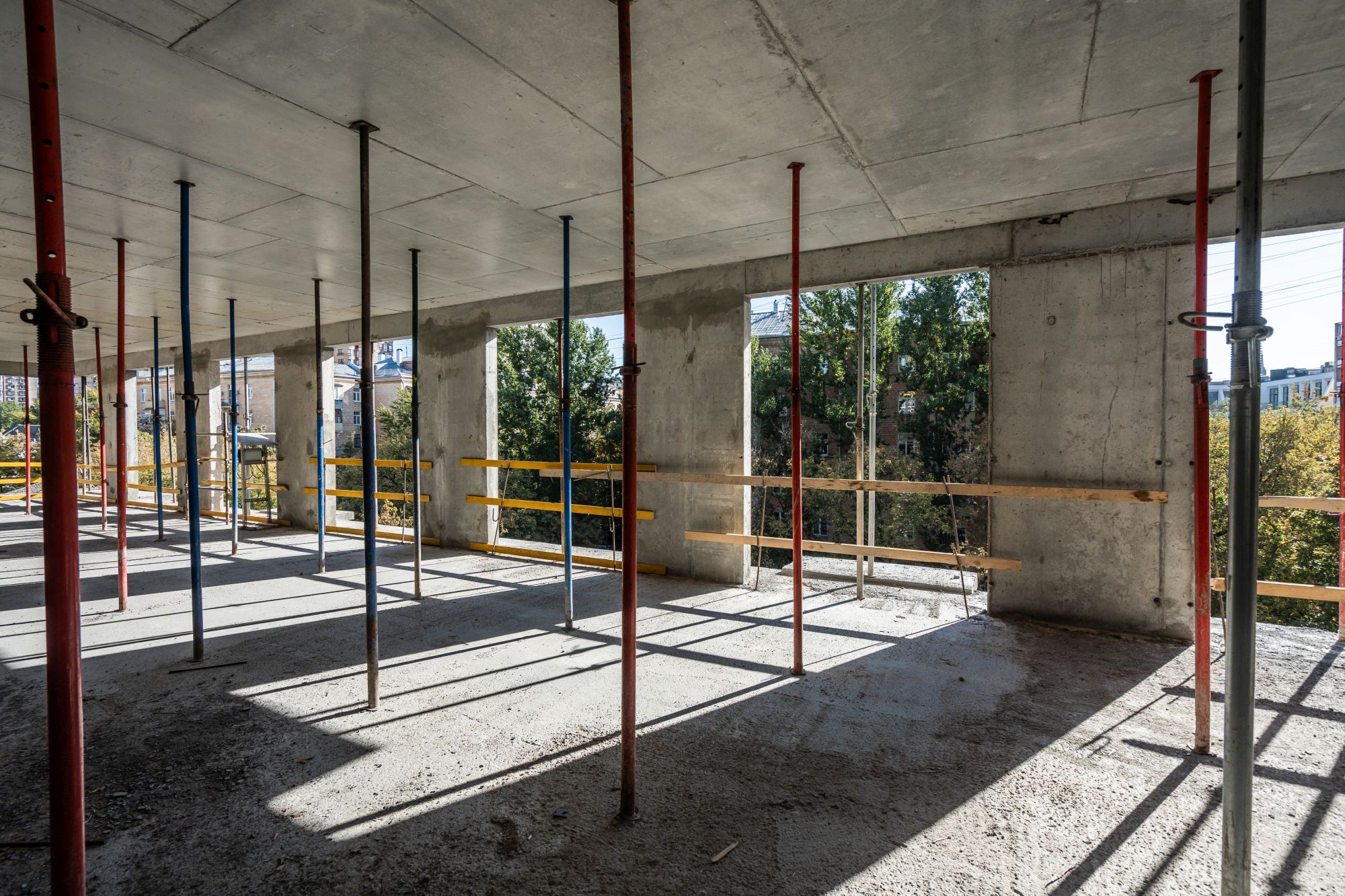

Соорудили фундамент корпуса 8 на 44%, завершили монолит стен на минус первом этаже на 15%.
Выполнили устройство фундаментной плиты подземного паркинга домов второй очереди на 15%.
Февраль 2025
На 57% разработали котлованы первой и второй очередей.
На 39% смонтировали распорные системы для укрепления стен котлованов первой и второй очередей.
На 10% выполнили устройство фундаментной плиты корпуса № 8.
На 30% разработали котлован третьей очереди.
На 10% выполнили монтаж распорной системы.
Январь 2025

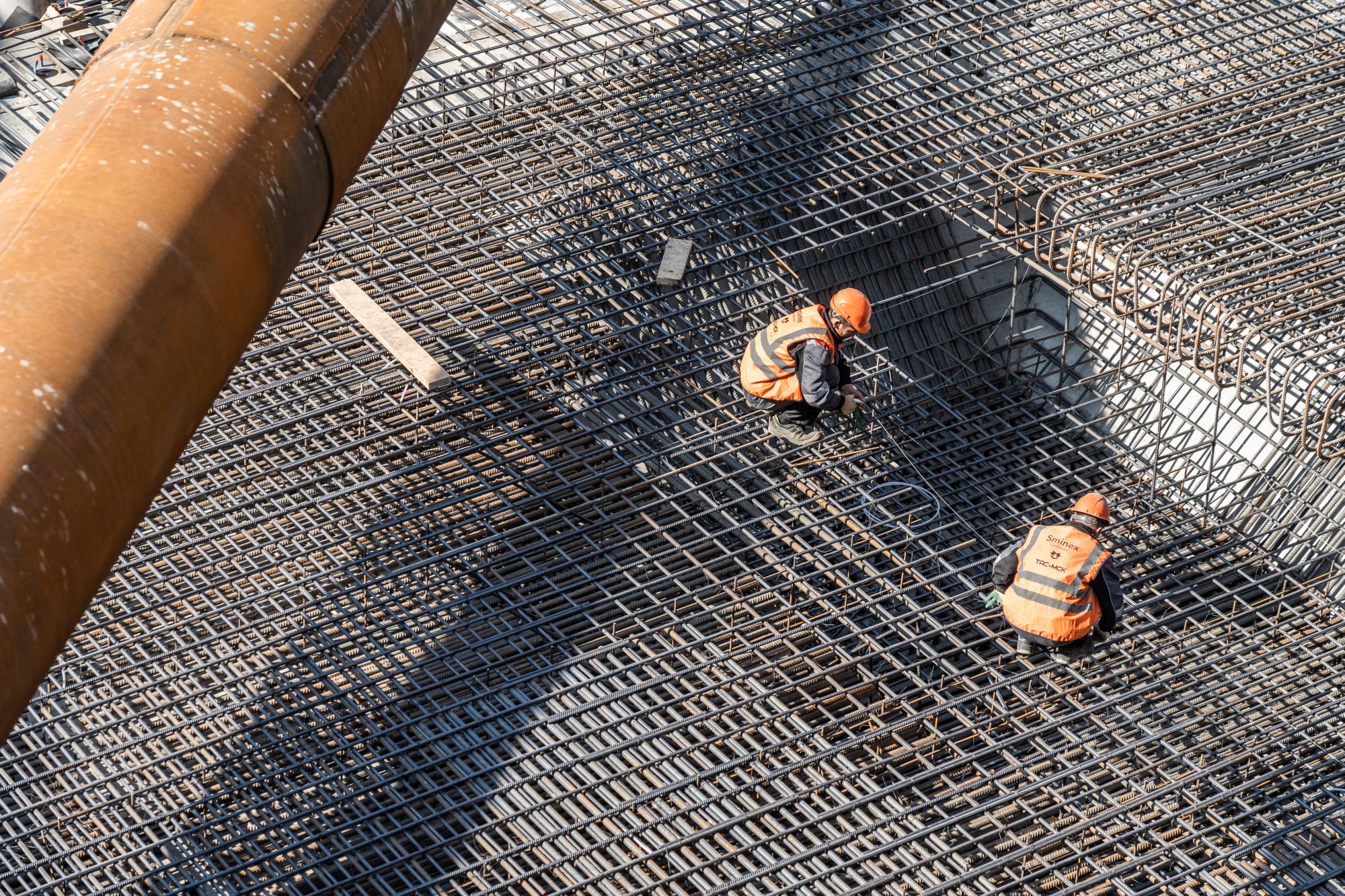

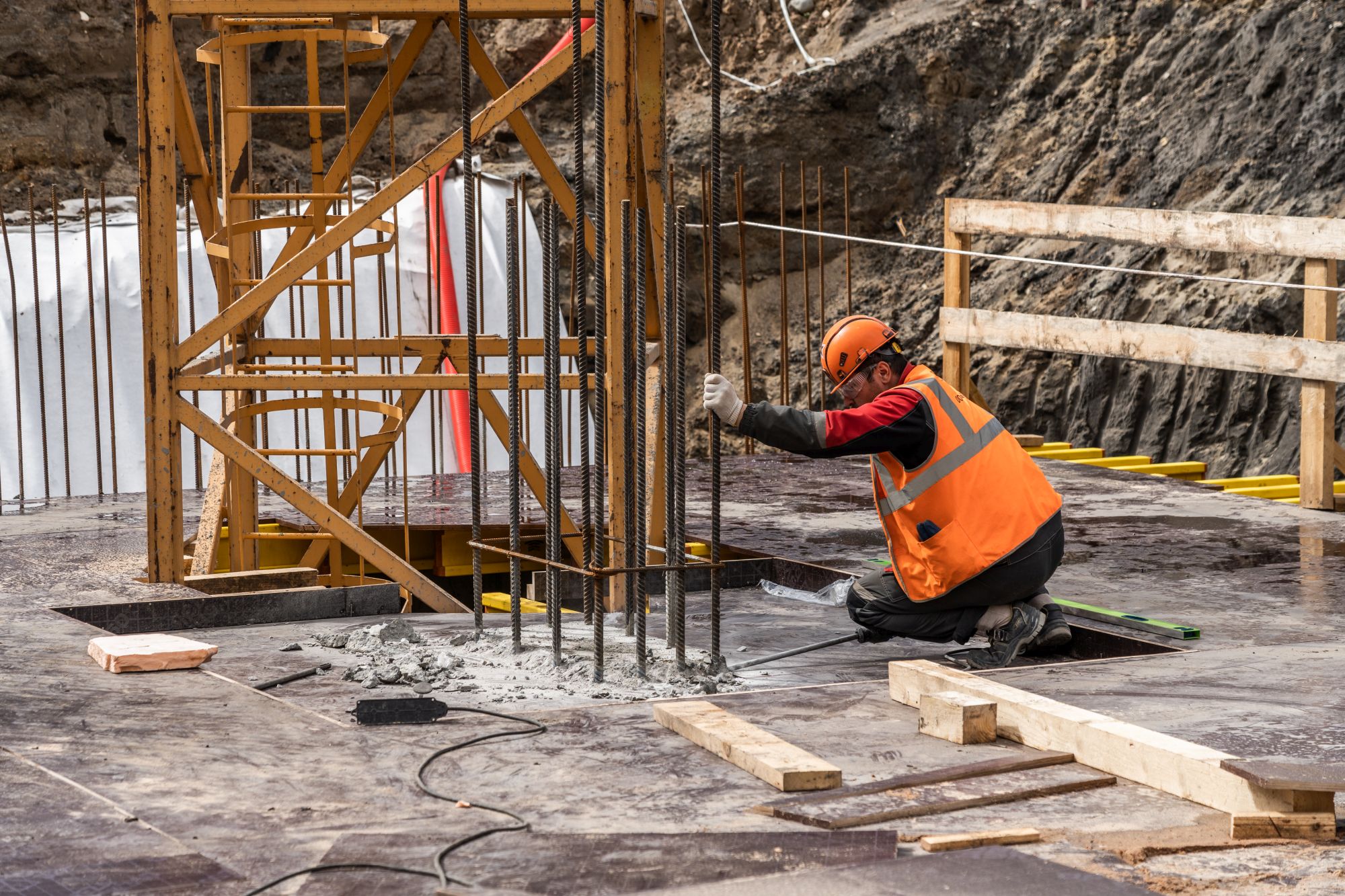

Приступили к монолитным работам и созданию фундаментной плиты для домов первой очереди.
На 46% разработали котлованы первой и второй очередей.
На 31% смонтировали распорные системы для поддержания котлованов первой и второй очередей.
Возвели монолитную конструкцию «стена в грунте» для третьей очереди.
Приступили к разработке котлована третьей очереди.
Декабрь 2024
На 33% разработали котлованы первой и второй очередей.
На 22% смонтировали распорные системы для укрепления котлованов первой и второй очередей.
Полностью завершили возведение монолитной конструкции «стена в грунте» для второй очереди, на 90% — для первой, на 75% — для третьей.
На 75% обустроили форшахту третьей очереди. Это железобетонное ограждение обеспечит проектную точность будущих стен.
Ноябрь 2024

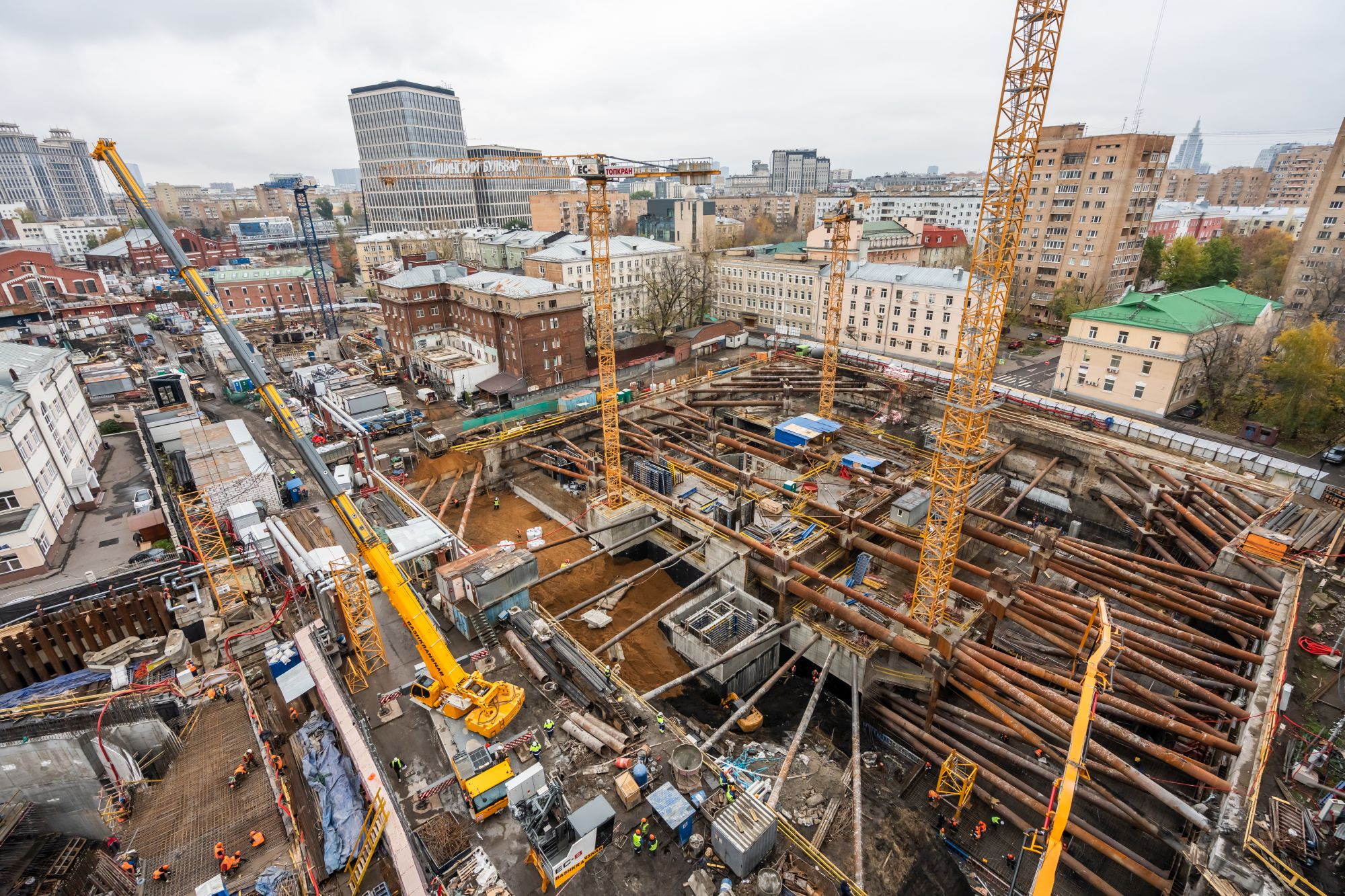

Разработали котлованы первой и второй очередей на 27%.
Выполнили на 50% устройство форшахты третьей очереди. Это железобетонное ограждение обеспечит проектную точность будущих стен.
Смонтировали на 13% распорные системы для укрепления котлованов первой и второй очередей.
Октябрь 2024
Разработали котлованы первой и второй очередей на 20%.

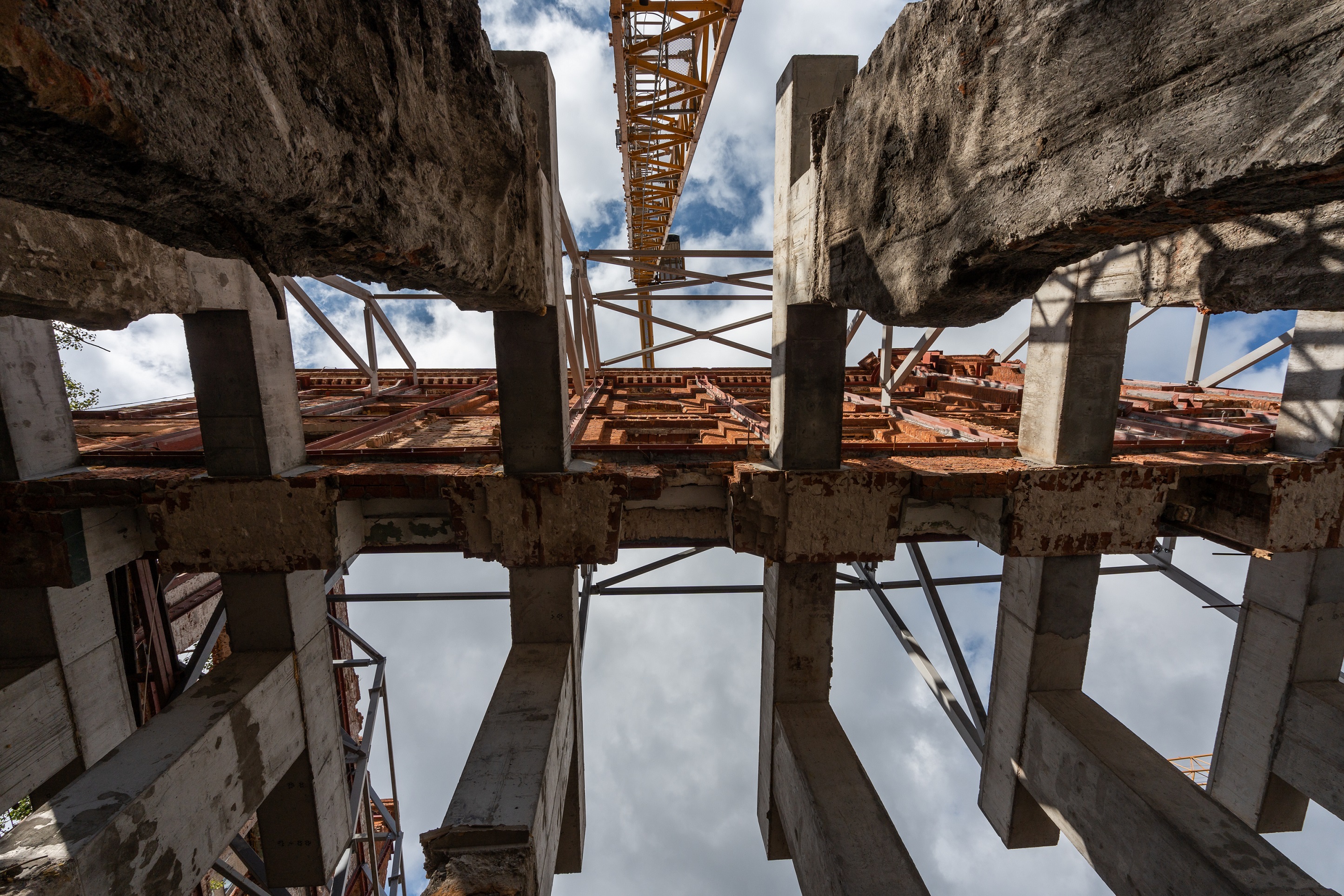

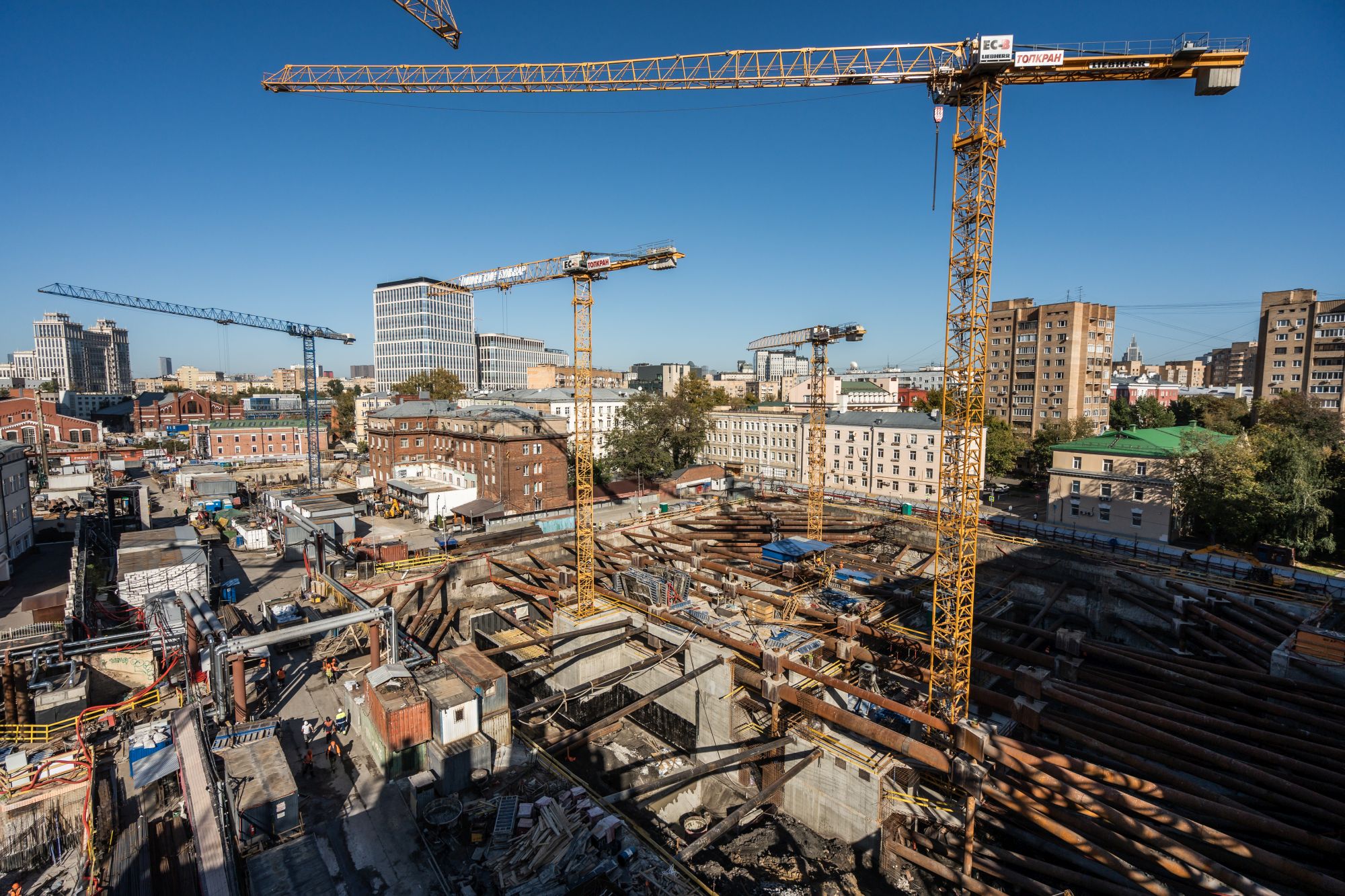

Завершили шпунтовое ограждение первой очереди, чтобы укрепить котлован для возведения пяти корпусов Кленового двора.
Начали монтаж распорной системы для второй очереди. Здесь мы построим шесть корпусов Ивового двора.
Приступили к возведению монолитной конструкции «стена в грунте» для третьей очереди, чтобы построить 14-этажный корпус Рябинового двора.
Сентябрь 2024
Укрепили котлован монолитной конструкцией «стена в грунте»: работы в первой очереди выполнены на 90%, во второй — полностью завершены.
Установили 50% шпунтового ограждения.
Продолжили разработку котлована и вывоз грунта.
В третьей очереди приступили к устройству форшахты — железобетонного ограждения, обеспечивающего проектную точность будущих стен.
Август 2024
Завершили устройство основания из свай под паркинг.
Укрепили котлован монолитной конструкцией «стена в грунте»: работы в первой очереди выполнены на 81%, во второй — на 95%.
Начали установку шпунтового ограждения и устройство обвязочной балки домов первой очереди. Эти конструкции необходимы для укрепления котлована и начала монолитных работ.
Приступили к устройству распорной системы и разработке котлована для второй очереди строительства.
Июль 2024
Завершили устройство основания из свай под паркинг на 96%.
Смонтировали обвязочную балку для распорной системы на 14%.
Укрепили котлован монолитной конструкцией «стена в грунте» на 62%.
Июнь 2024
Выполнили укрепление котлованов железобетонными конструкциями на 41%.

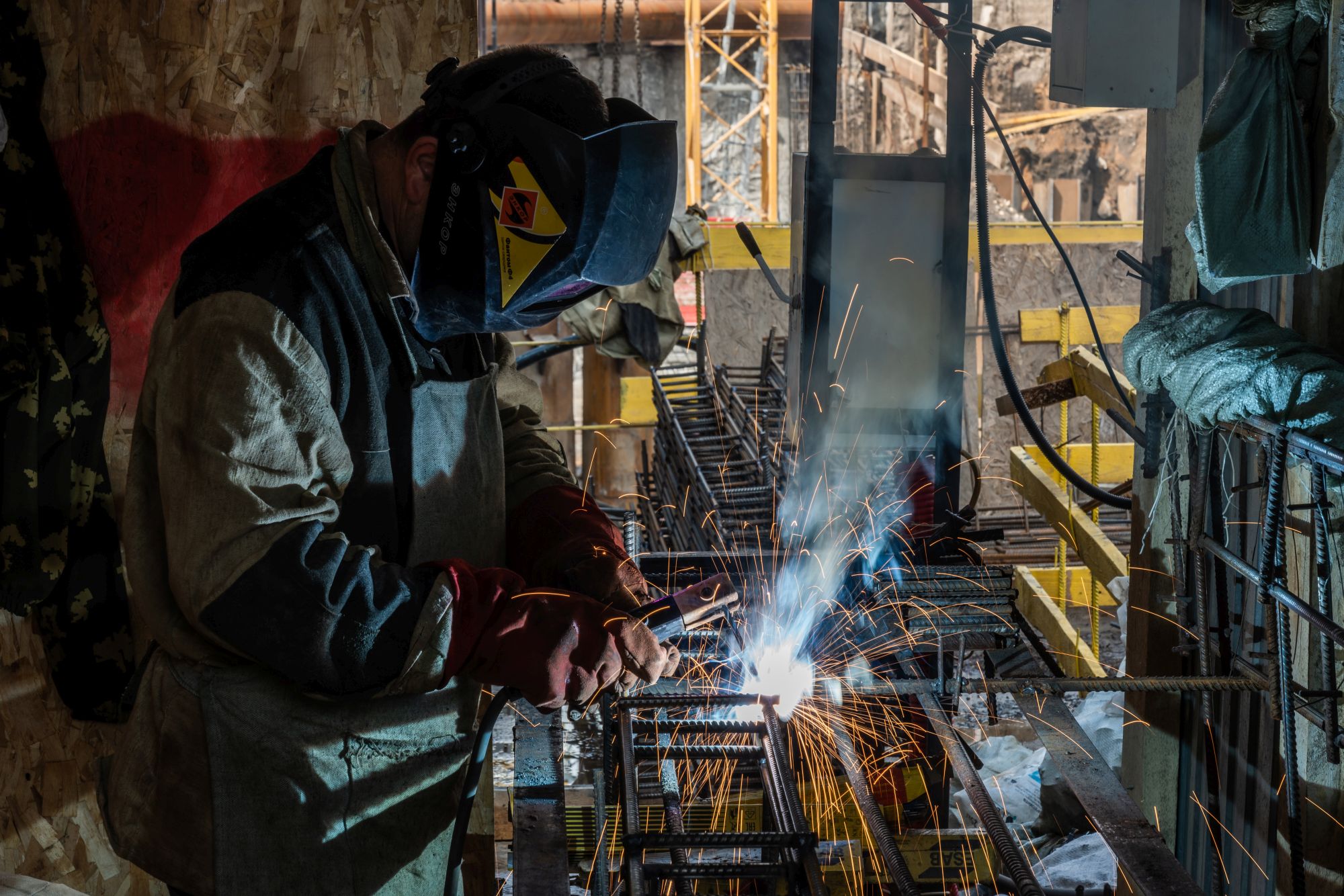

Начали монтаж обвязочной балки для распорной системы котлована.
Завершили устройство основания из свай под паркинг на 68%.
Май 2024
Приступили к возведению «стены в грунте» для первой и второй очередей строительства. Эта технология заключается в сооружении монолитной конструкции, которая укрепляет котлован и позволяет создать постоянный фундамент для здания.

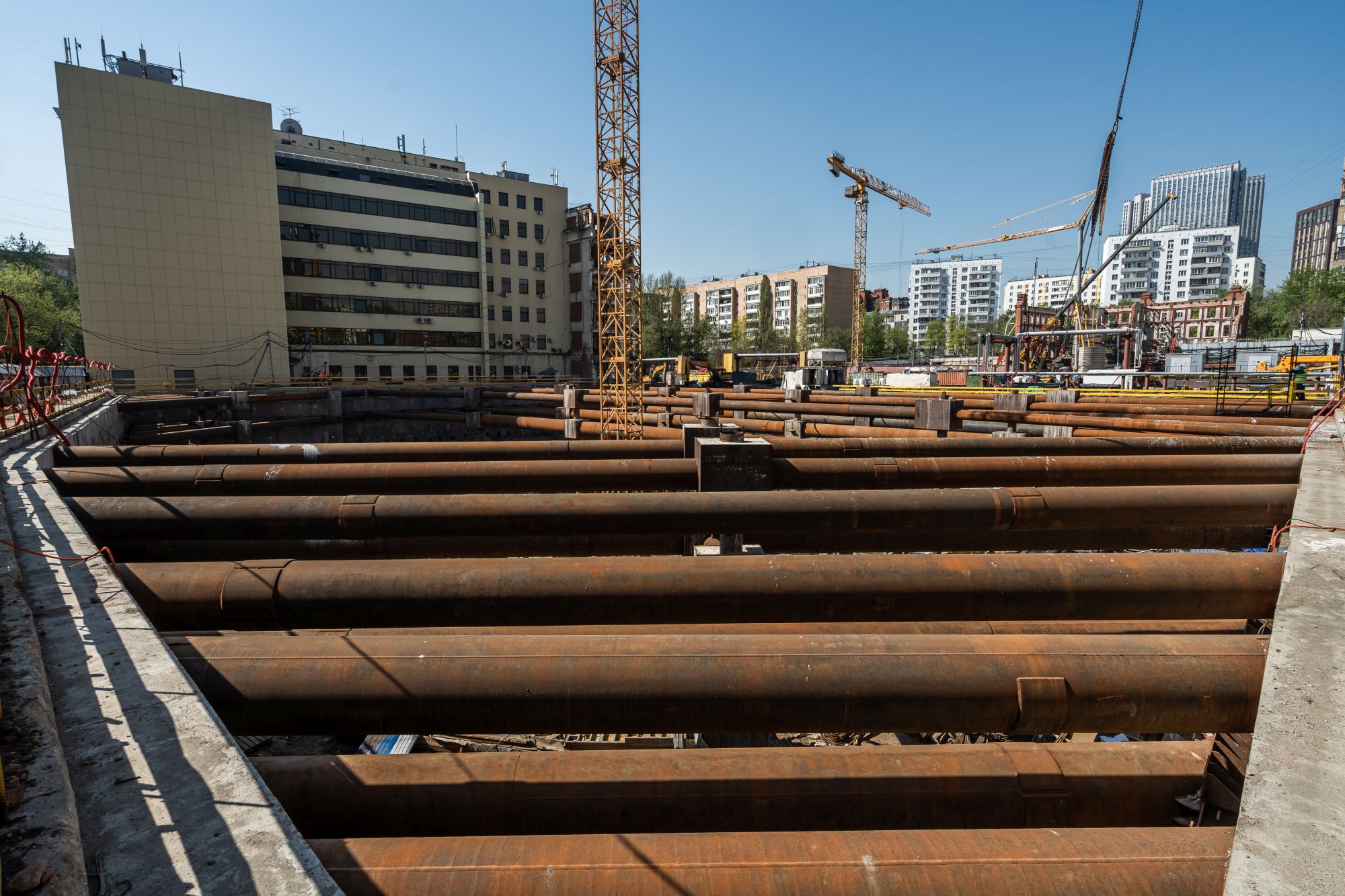

Начали работы по устройству свайного поля — оно служит основанием для подземного паркинга.
Апрель 2025
Февраль 2025
Сентябрь 2024
